Динамика
строительства
16 Май 2024 (2 очередь)

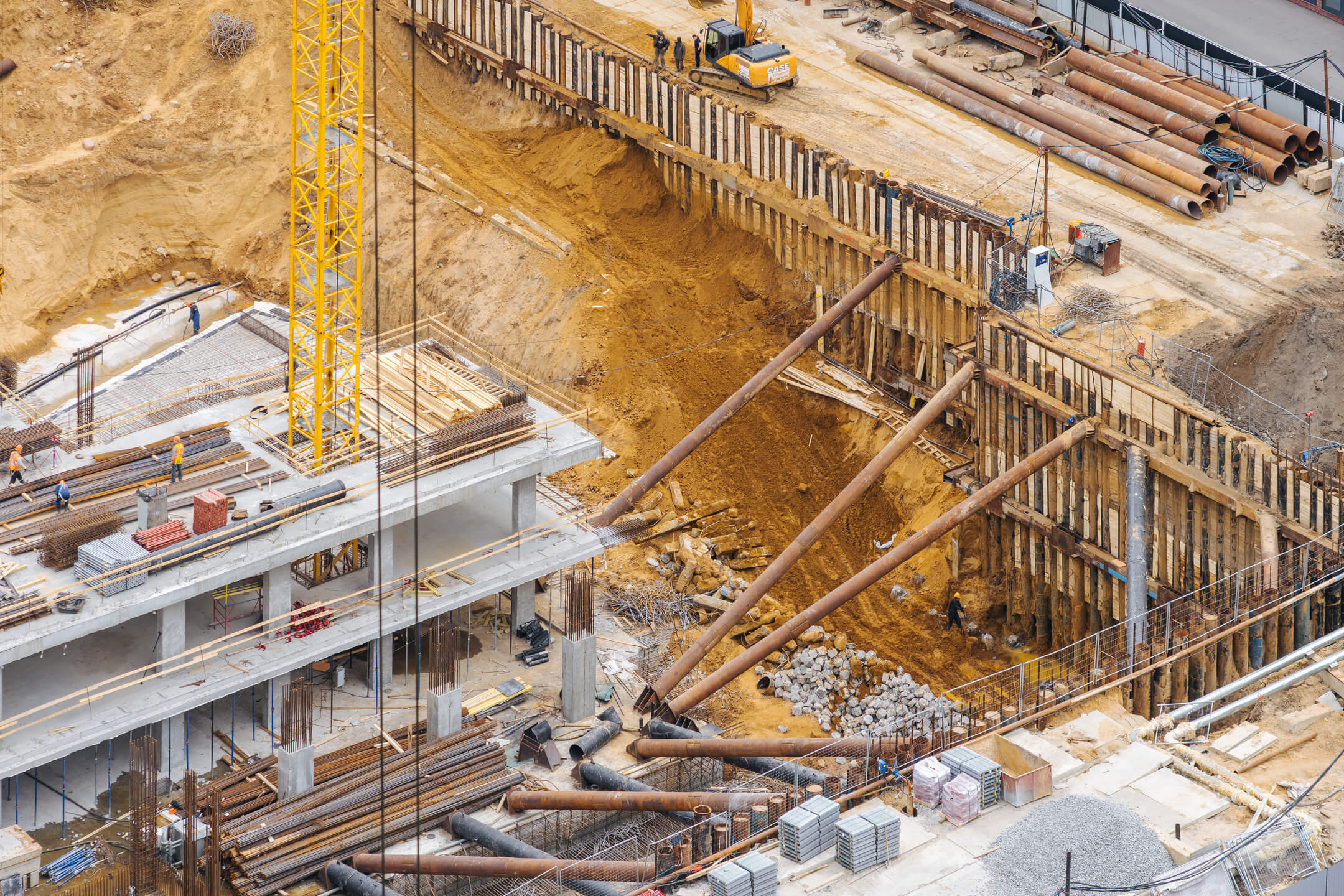

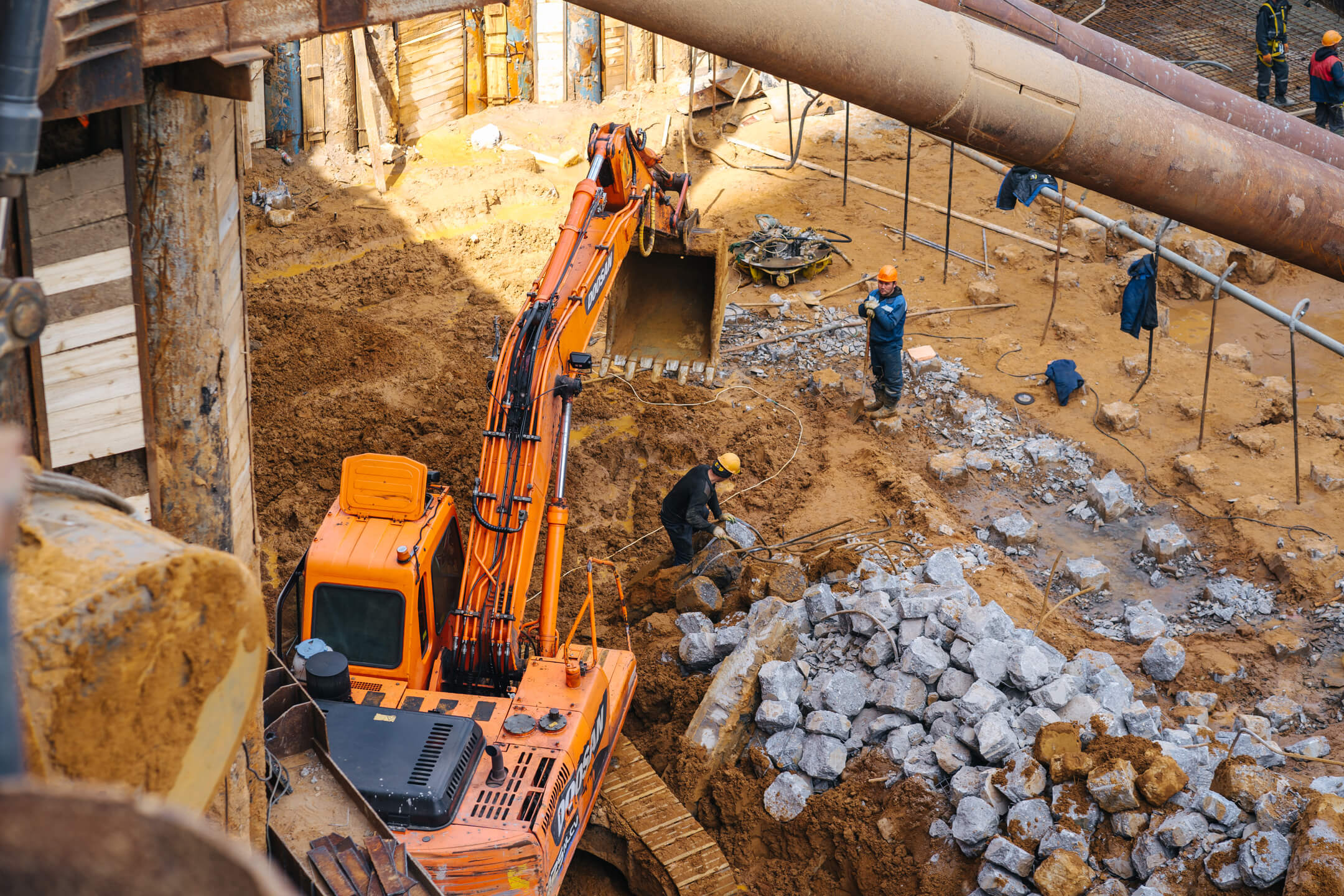

- завершены работы по разработке котлована корп. 2.3;

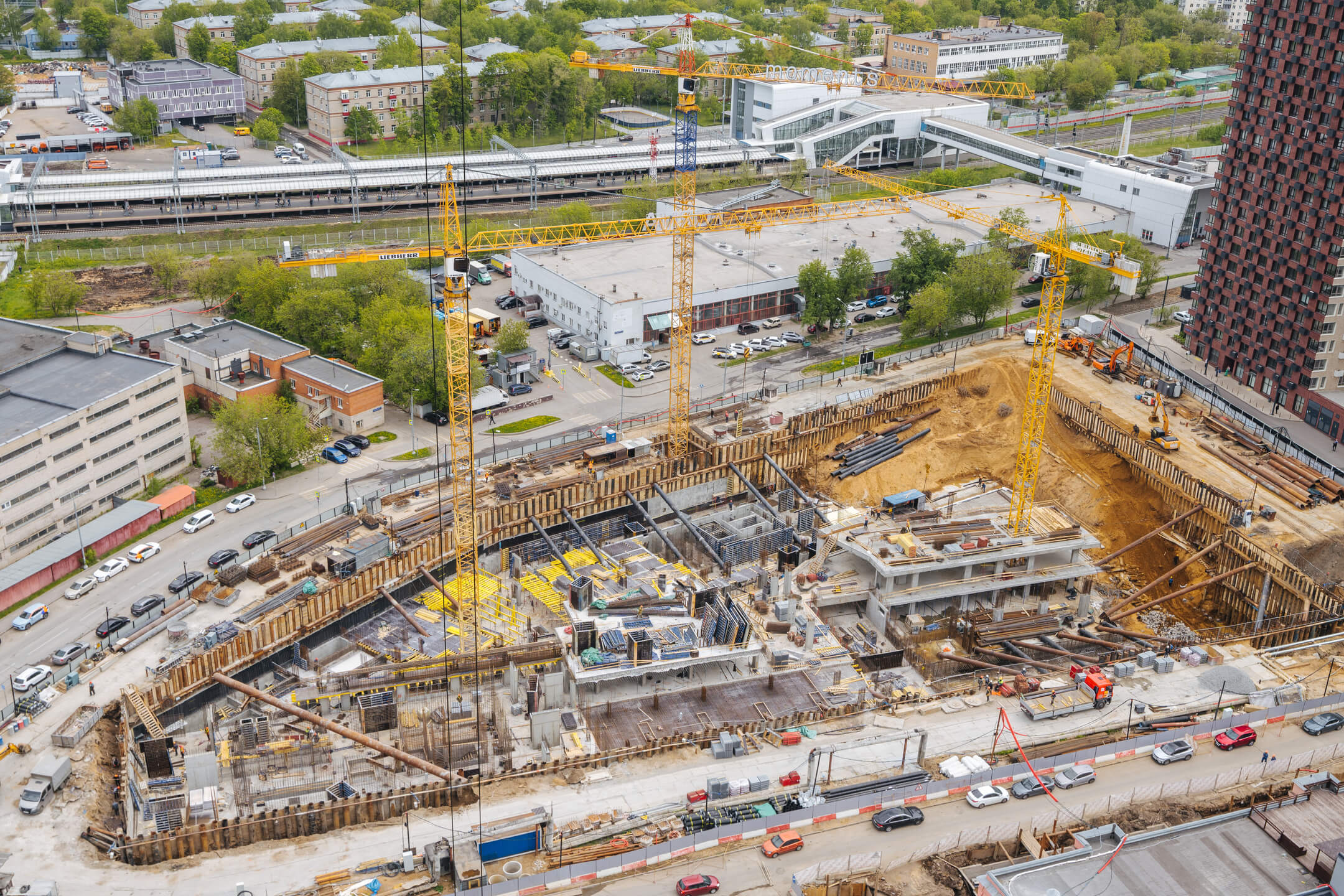

- завершены работы по устройству фундаментной плиты корпуса 2.2;

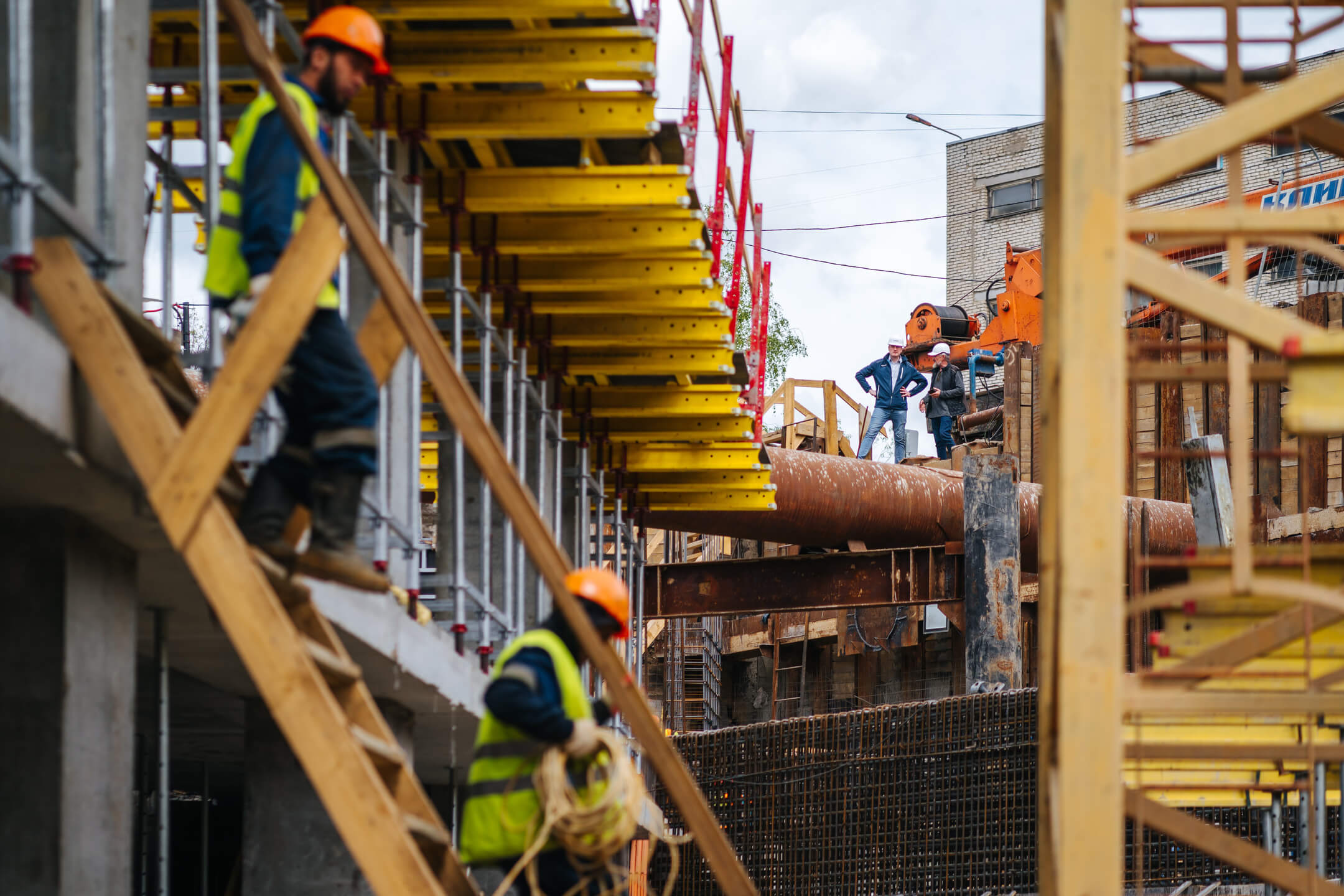

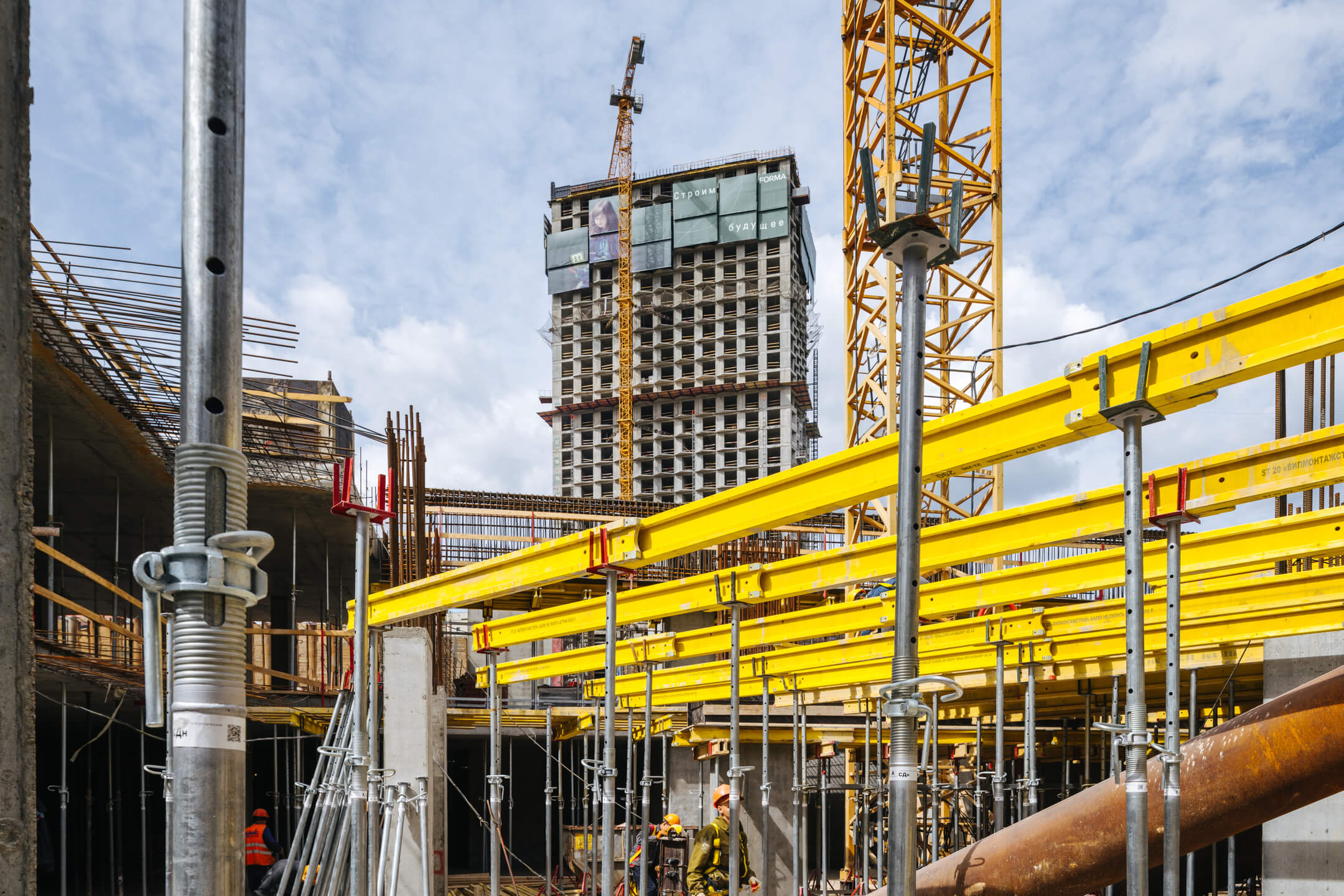

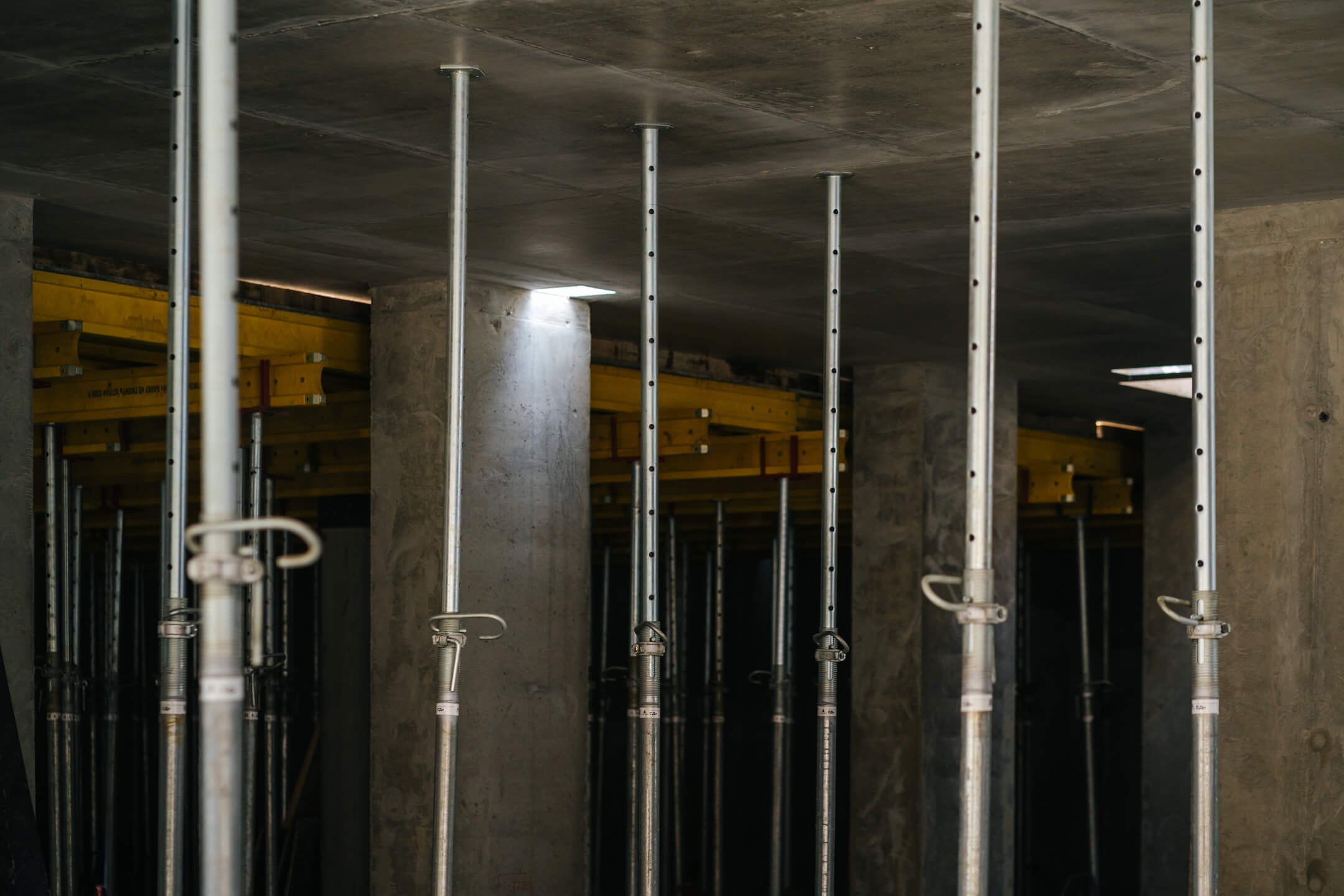

- завершены работы по устройству вертикальных конструкций −2 этажа корпуса 2.1, паркинга;

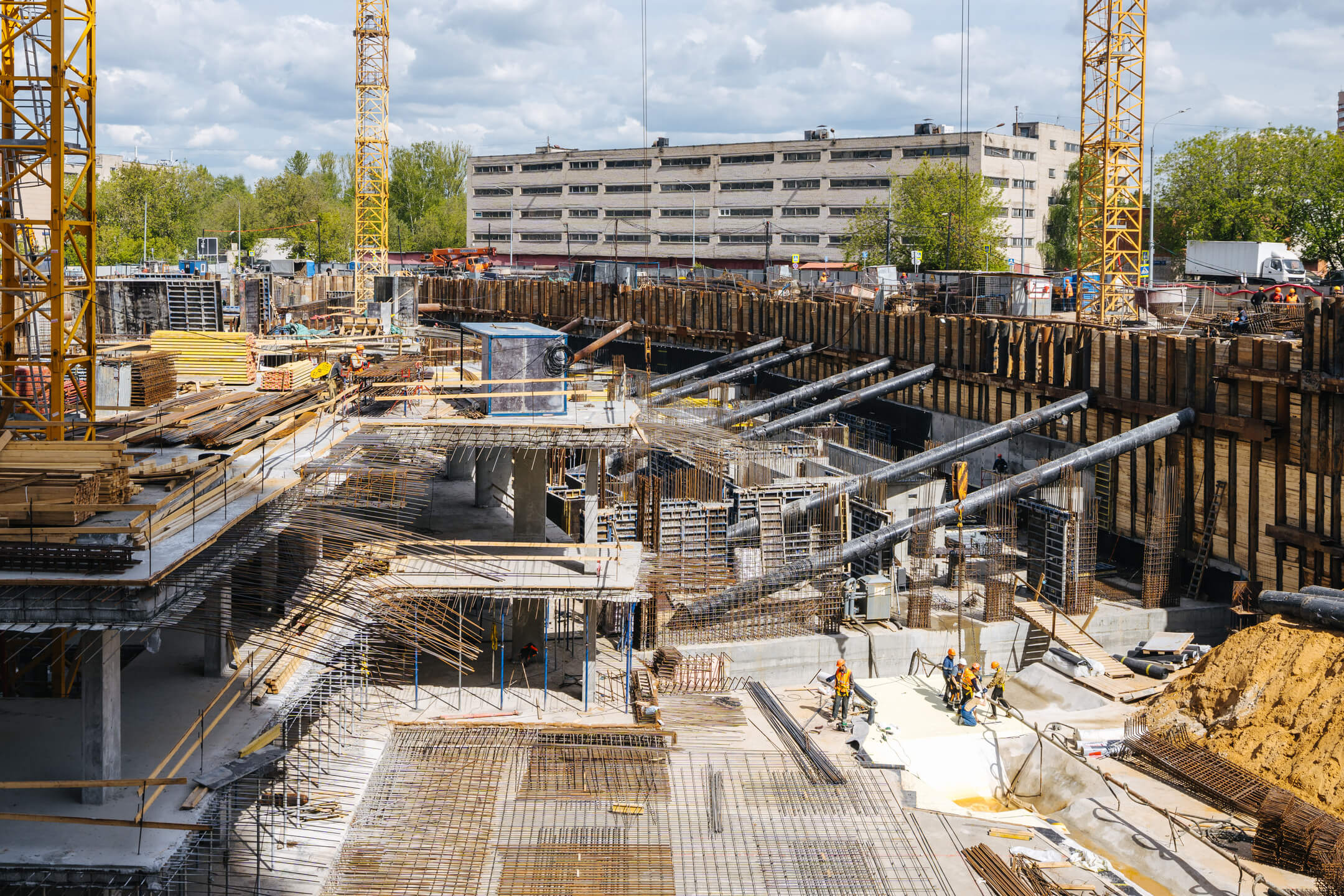

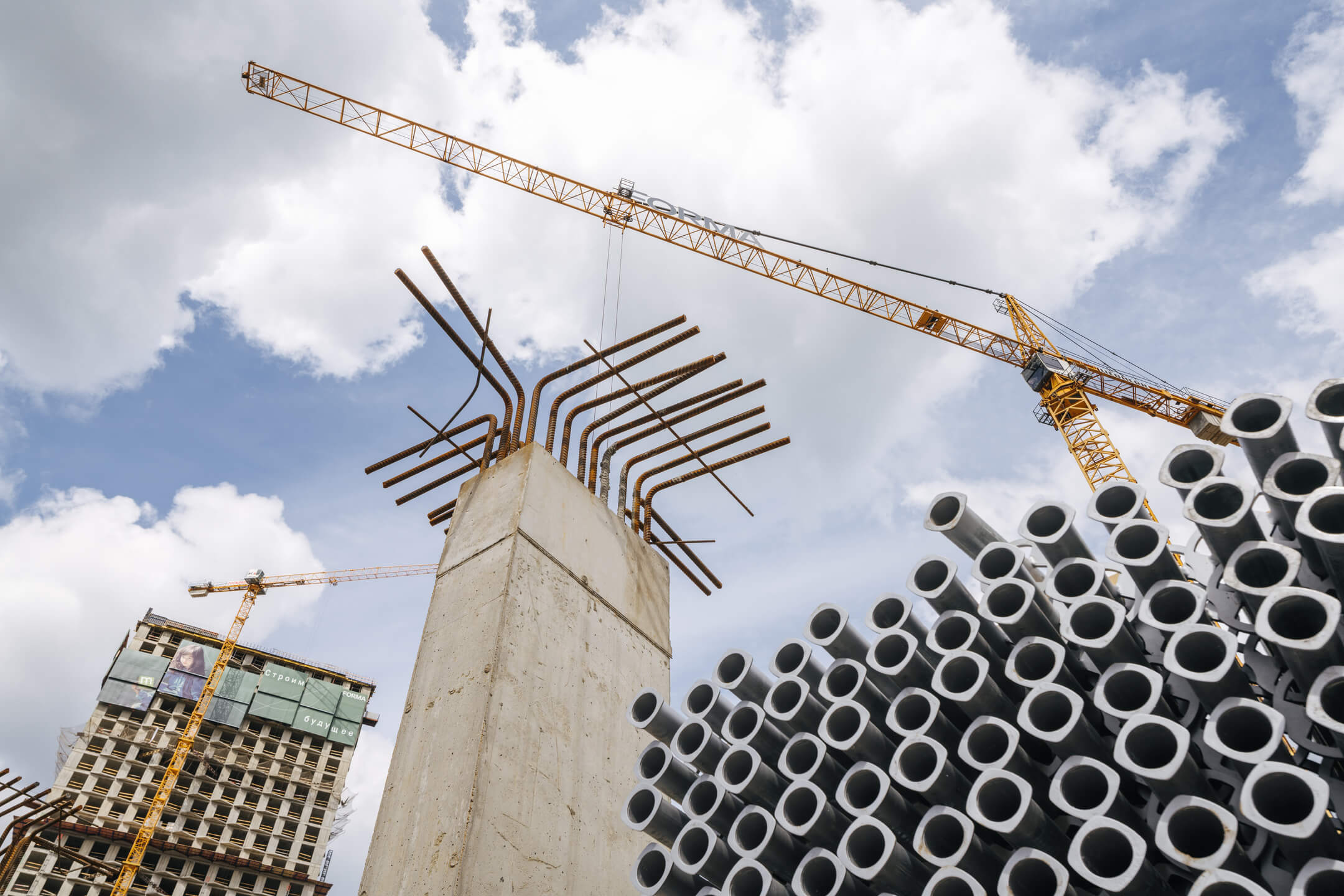

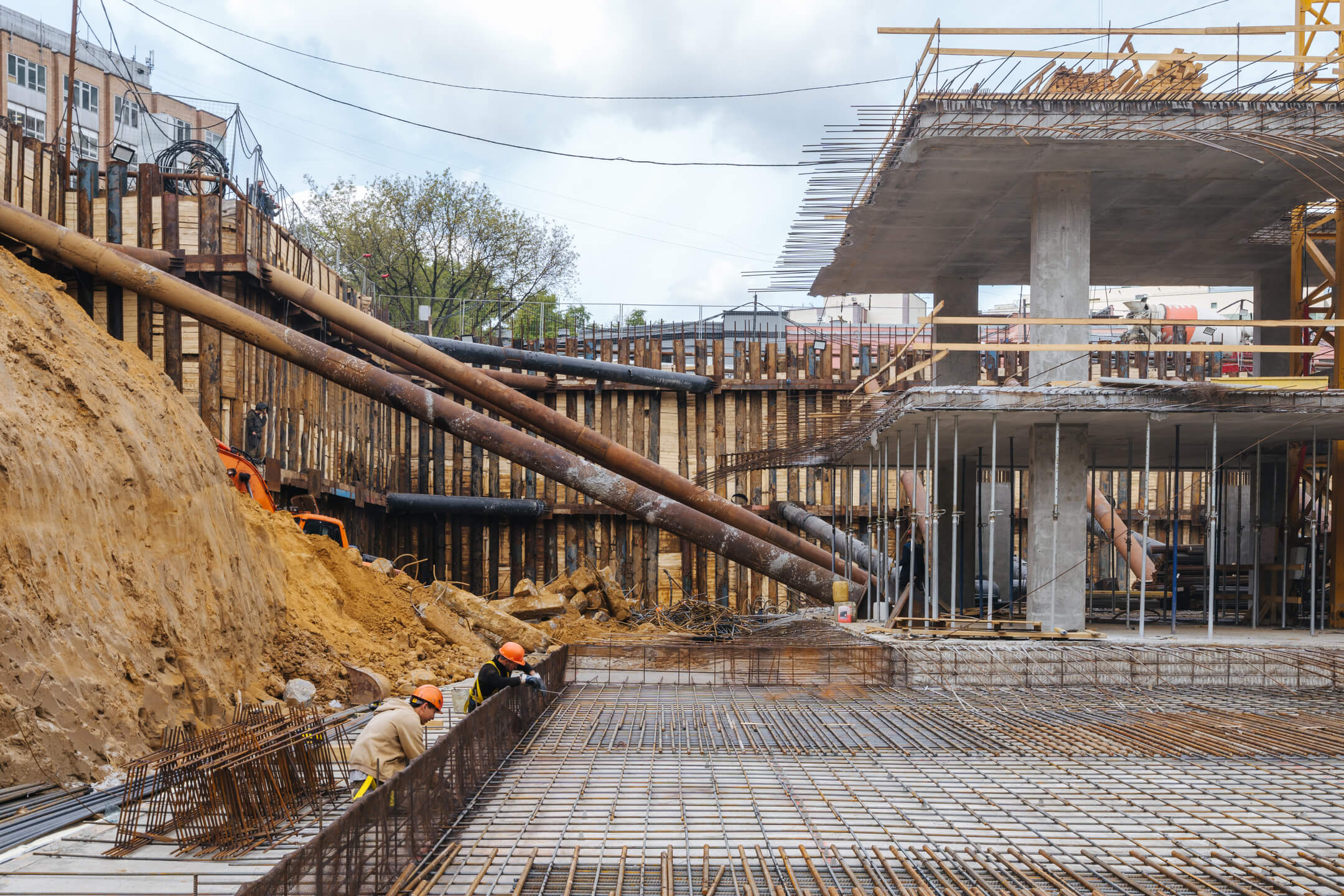

- продолжаются работы по устройству железобетонных конструкций фундаментной плиты корпуса 2.3;

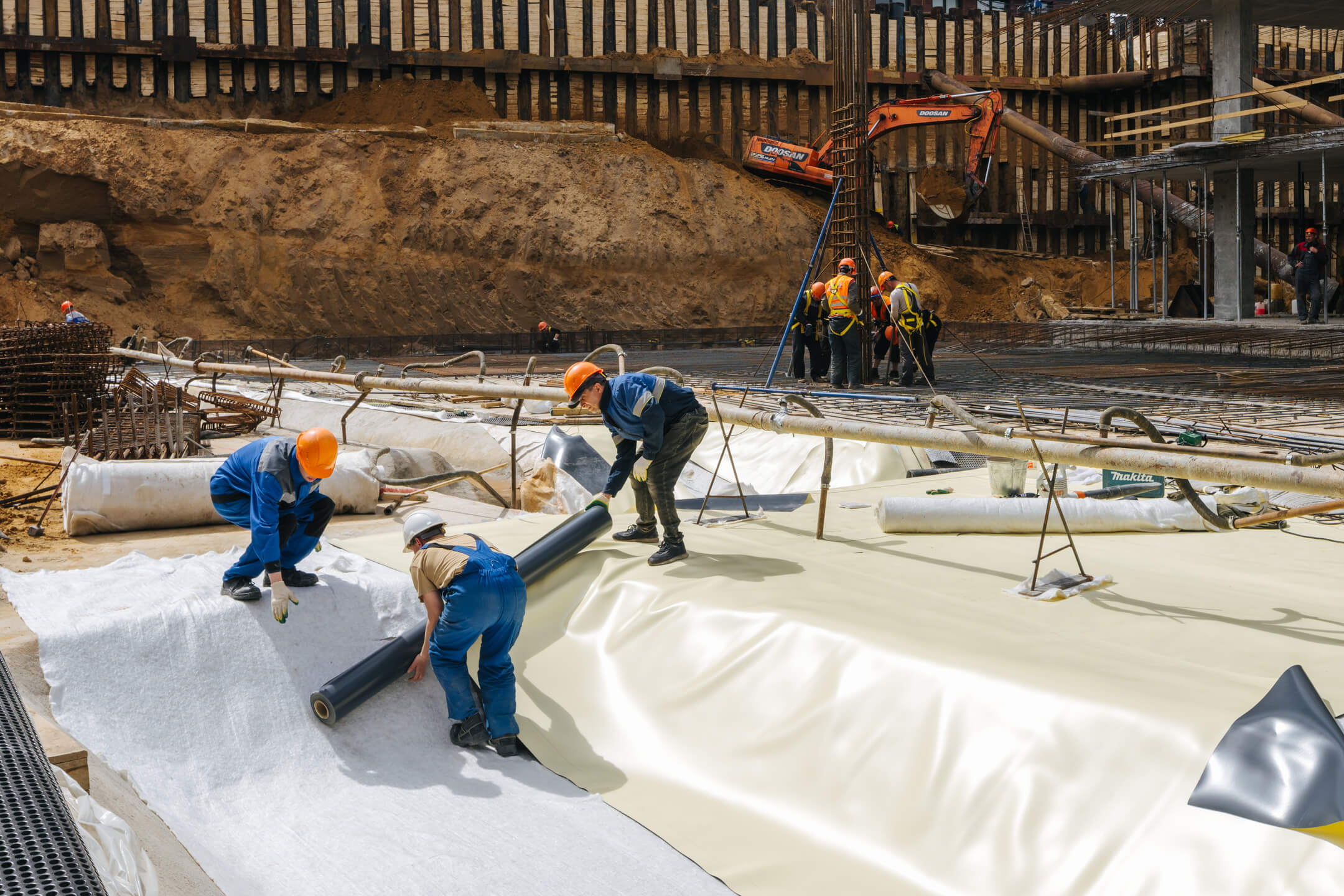

- продолжаются работы по устройству гидроизоляции подземной части комплекса;

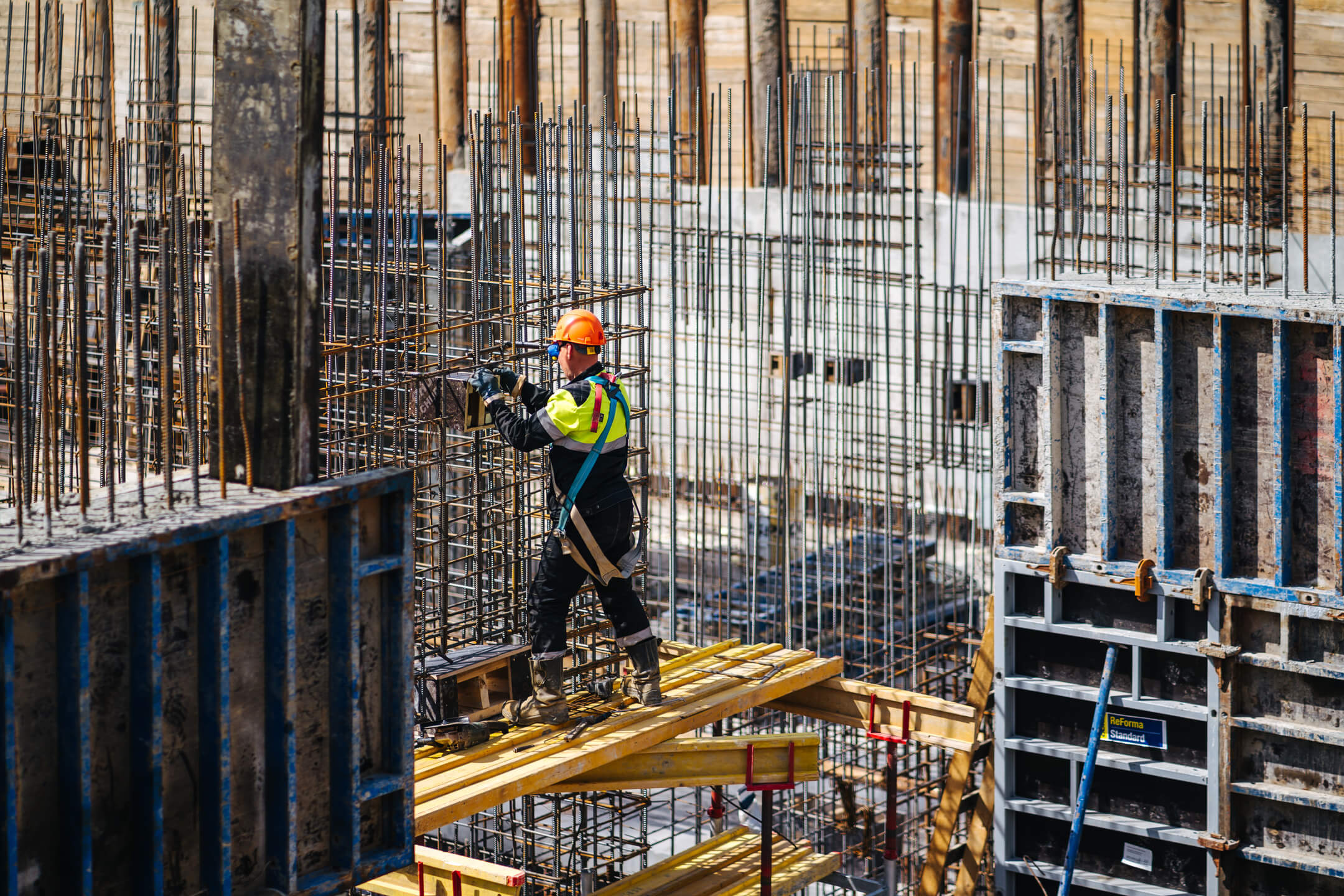

- начаты работы по устройству вертикальных конструкций −1 этажа корпуса 2.1;

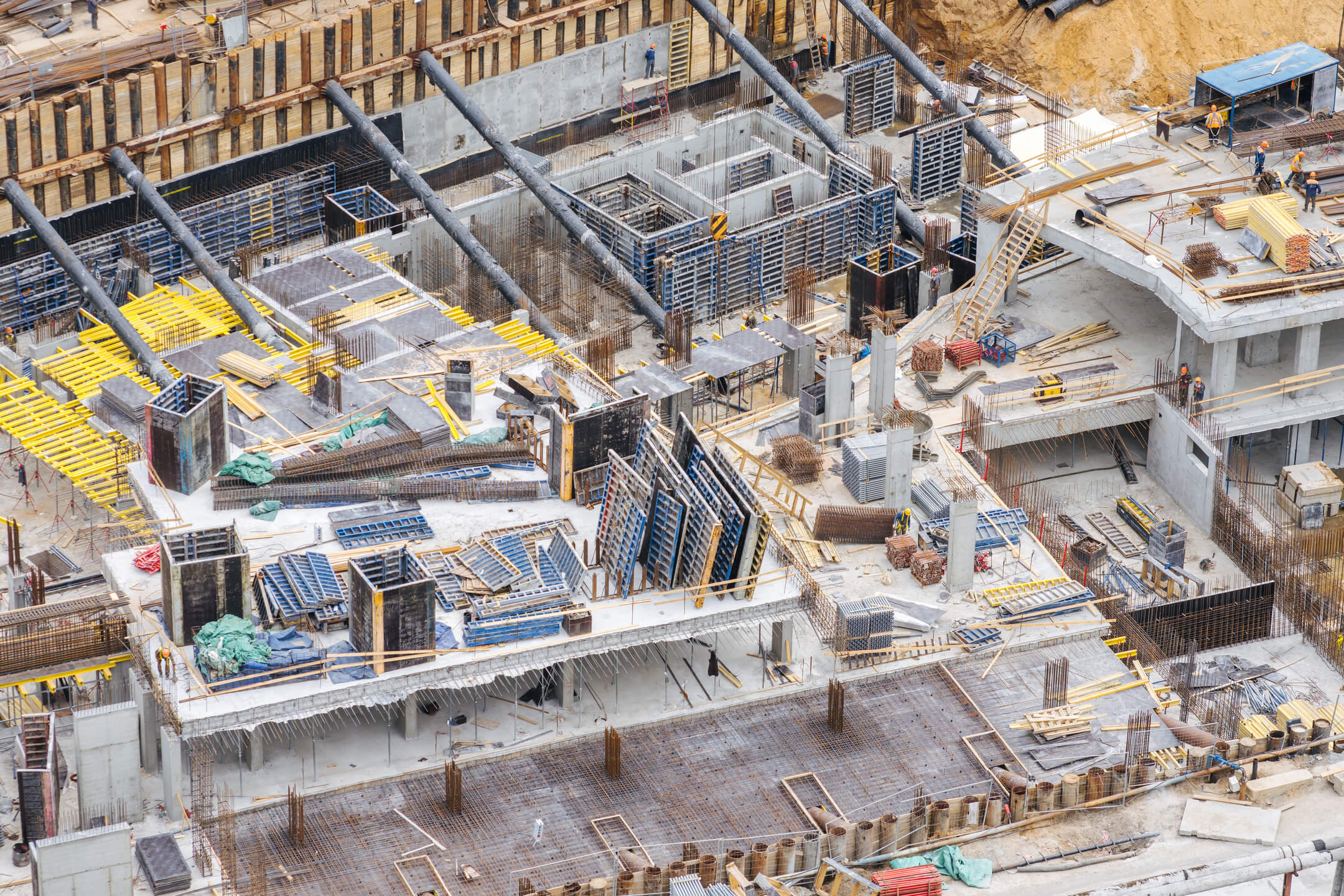

- начаты работы по устройству вертикальных конструкций −2 этажа корпуса 2.2;
- начаты работы по устройству плиты перекрытия −2 этажа паркинга;
