Динамика
строительства
17 Февраль 2026 (2 очередь)
Корпус 2.1
- Ведутся работы по устройству гидроизоляции кровли - выполнено на 90%

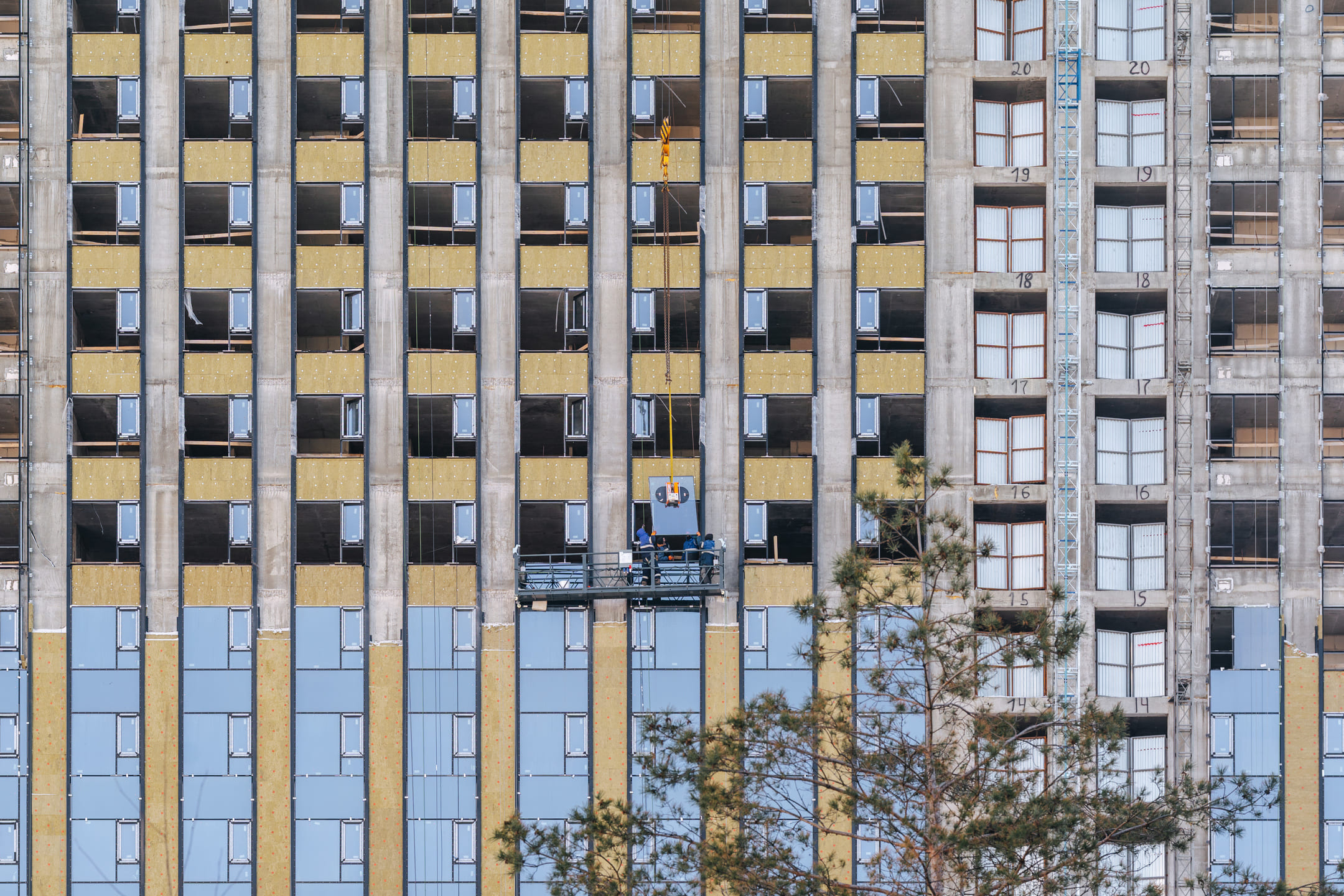

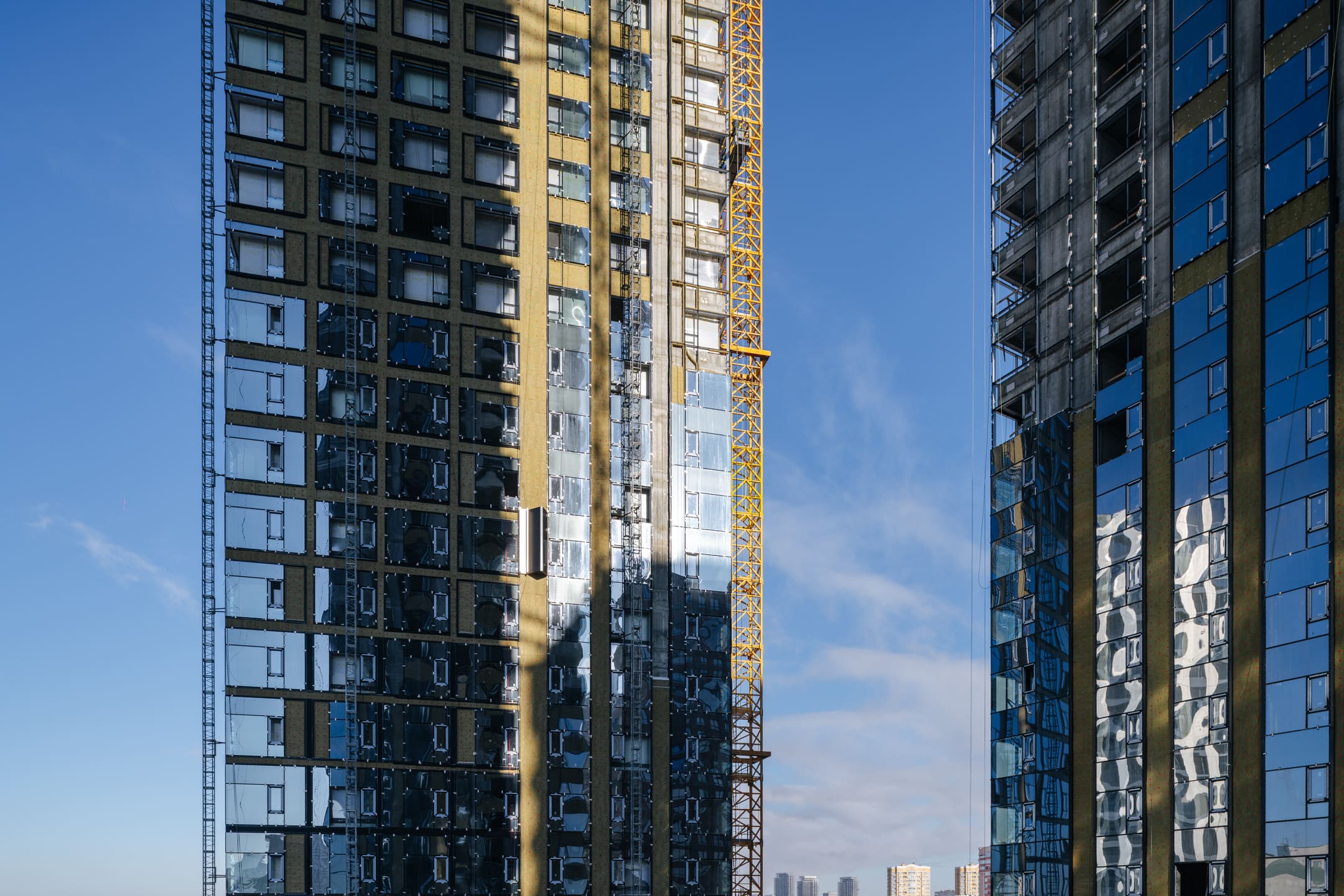

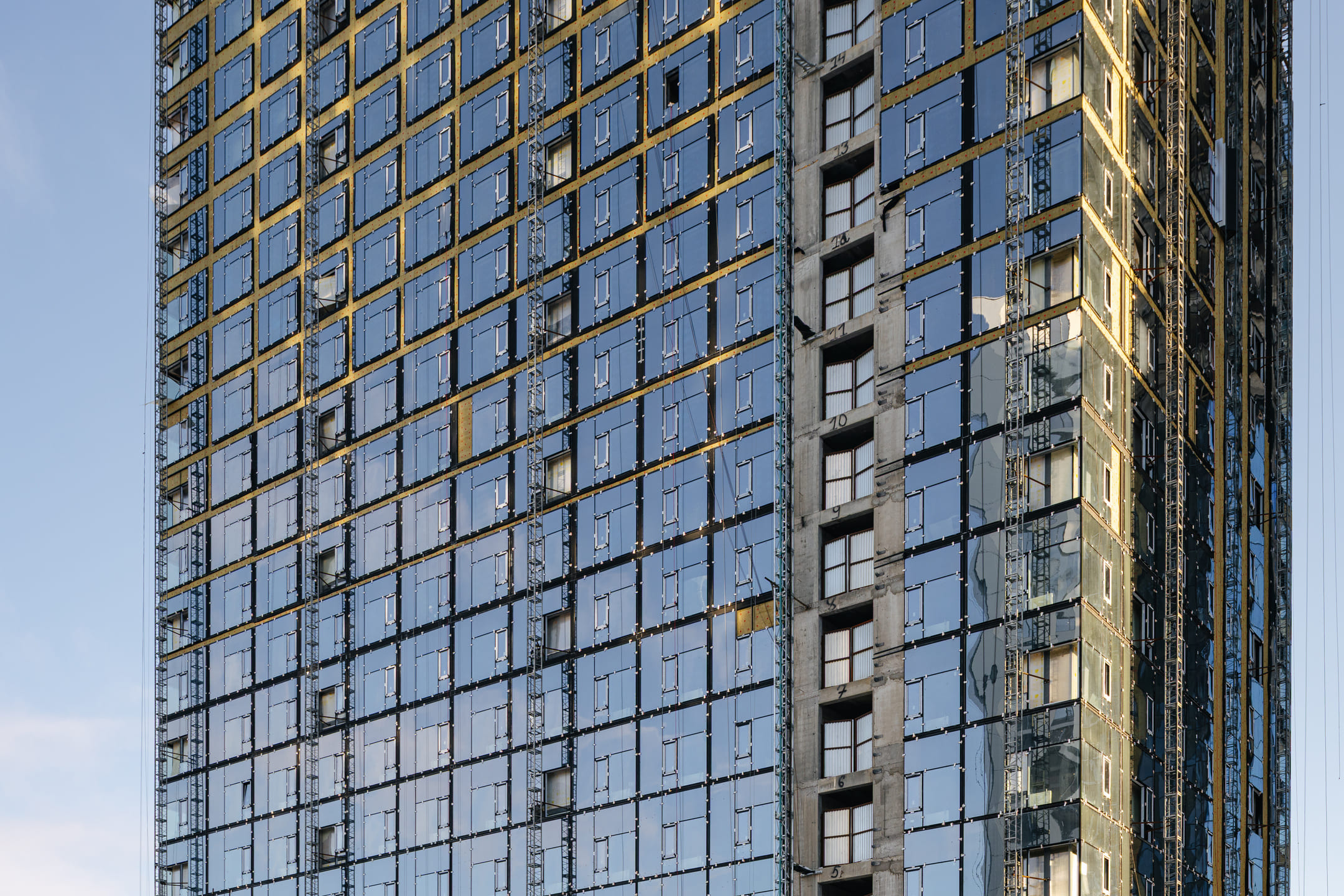

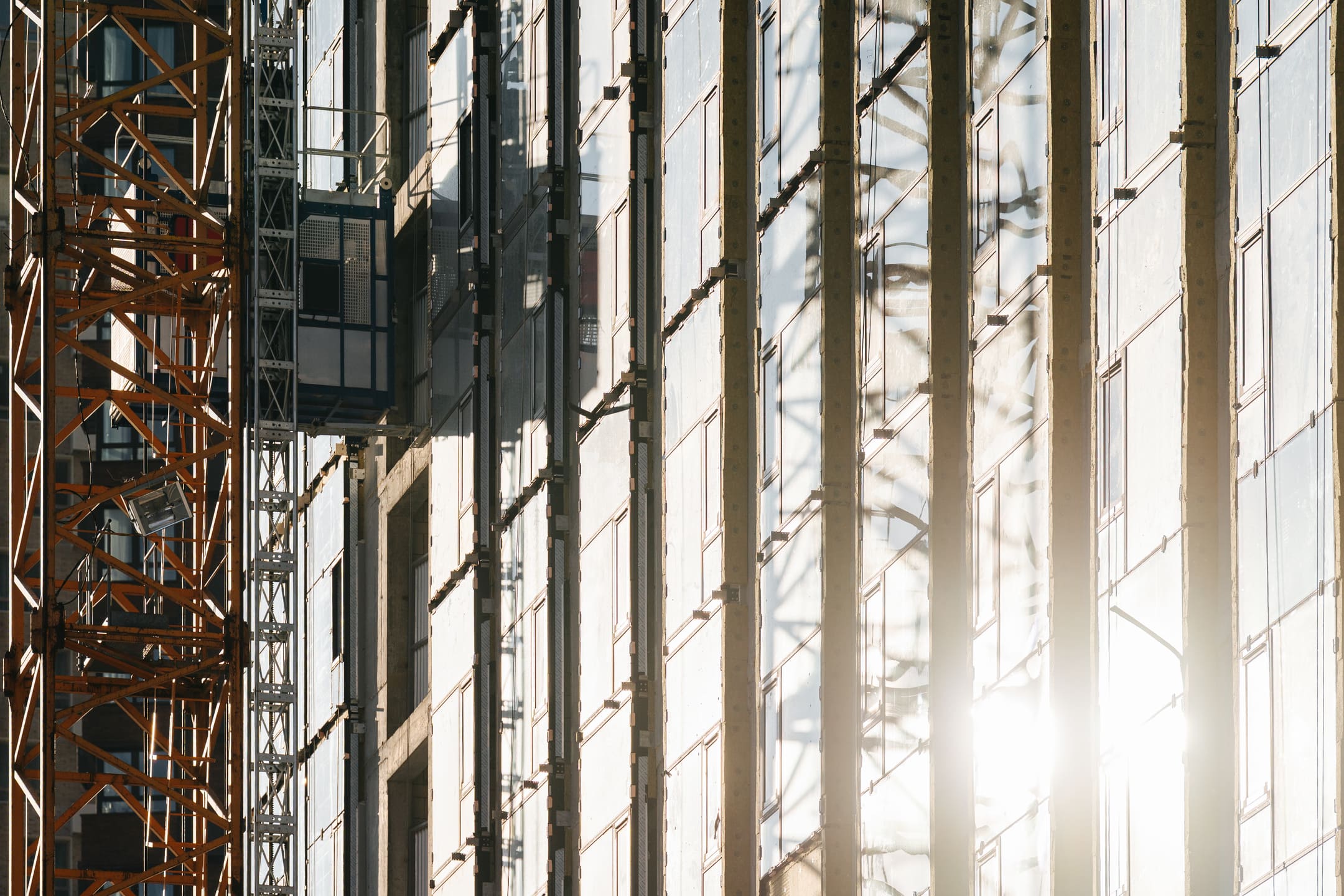

- Ведутся работы по устройству вентилируемого фасада – выполнено на 54%

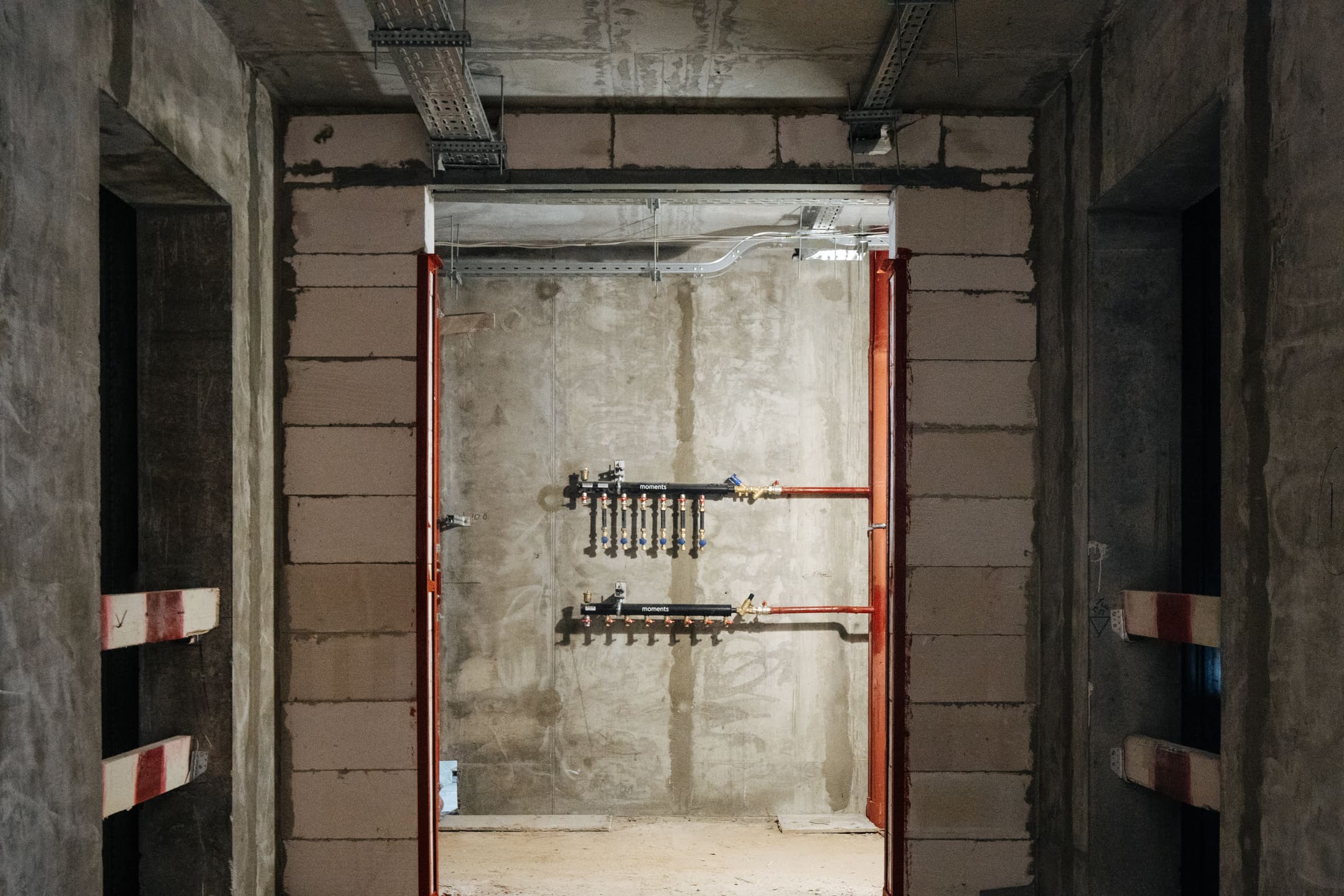

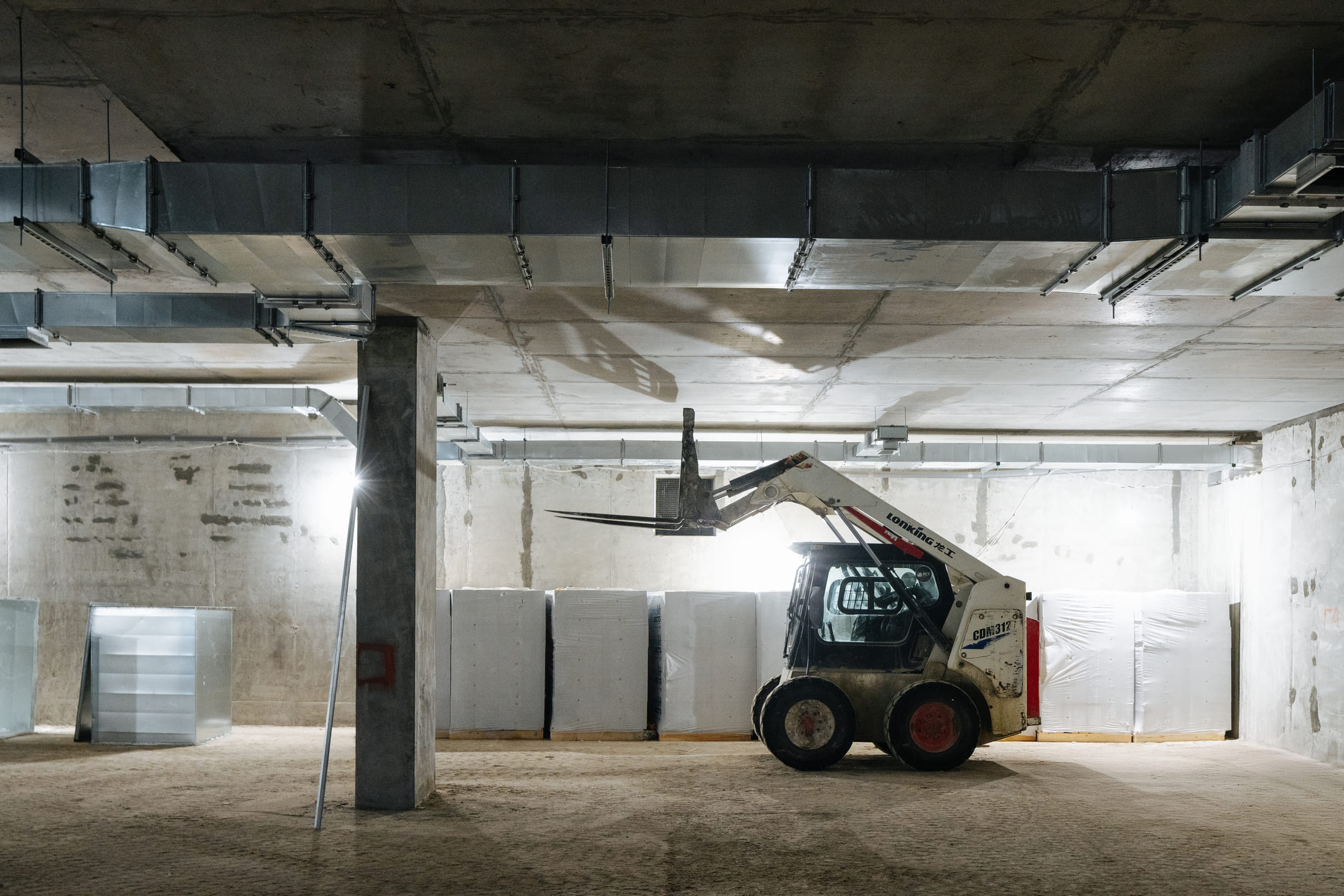

- Ведутся работы по прокладке внутренних инженерных систем – выполнено на 53%
- Ведутся работы по устройству кладки стен 1-30 эт. – выполнено на 90%
Корпус 2.2
- Ведутся работы по устройству гидроизоляции кровли – выполнено на 39%
- Ведутся работы по устройству вентилируемого фасада – выполнено на 46%
- Ведутся работы по прокладке внутренних инженерных систем – выполнено на 37%
- Ведутся работы по устройству кладки стен 1-34 эт. – выполнено на 81%
Корпус 2.3
- Ведутся работы по устройству вентилируемого фасада – выполнено на 54%
- Ведутся работы по прокладке внутренних инженерных систем – выполнено на 50%
- Ведутся работы по устройству кладки стен 1-38 эт. – выполнено на 66%
