Динамика
строительства
19 Ноябрь 2025 (2 очередь)
Корпус 2.1

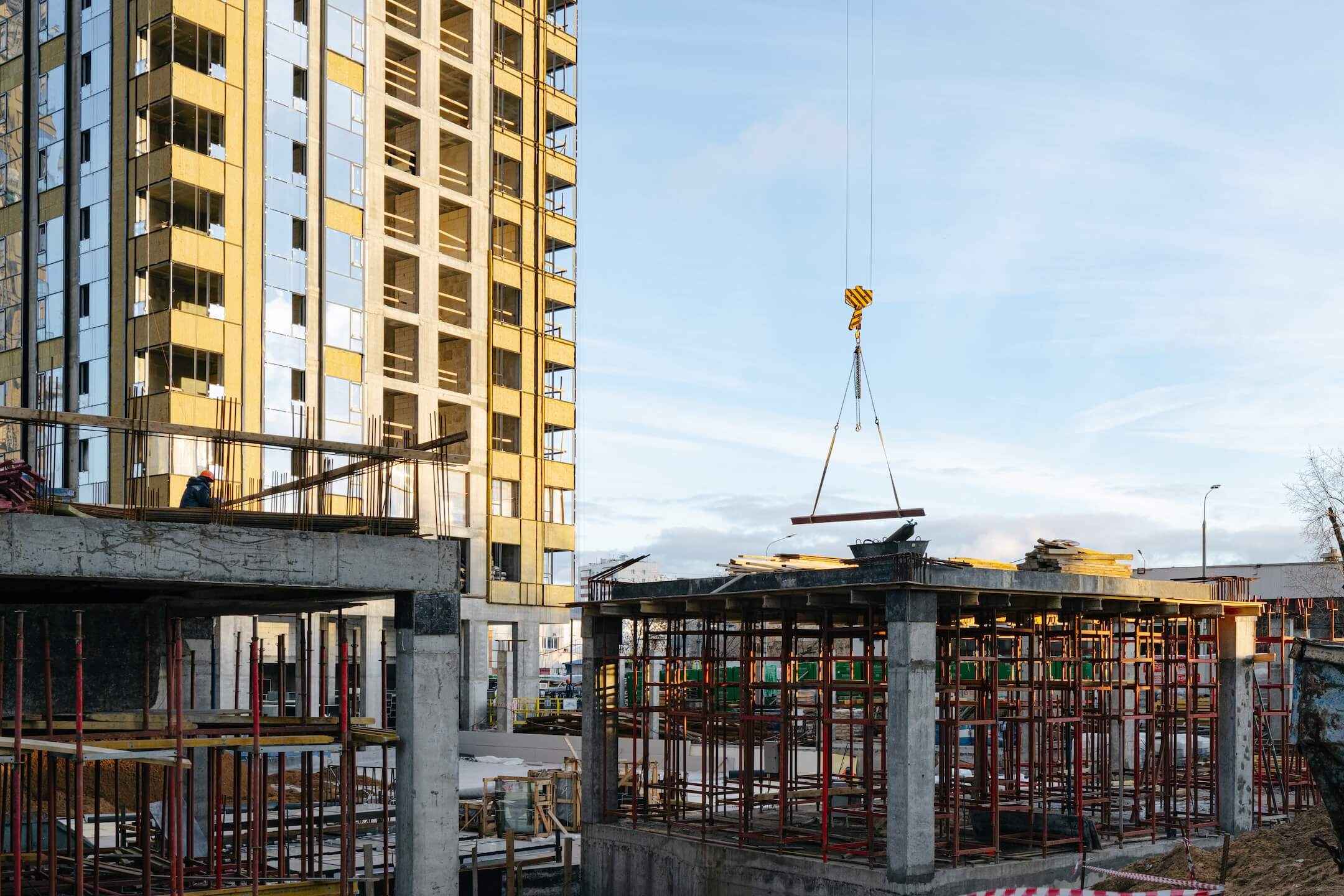

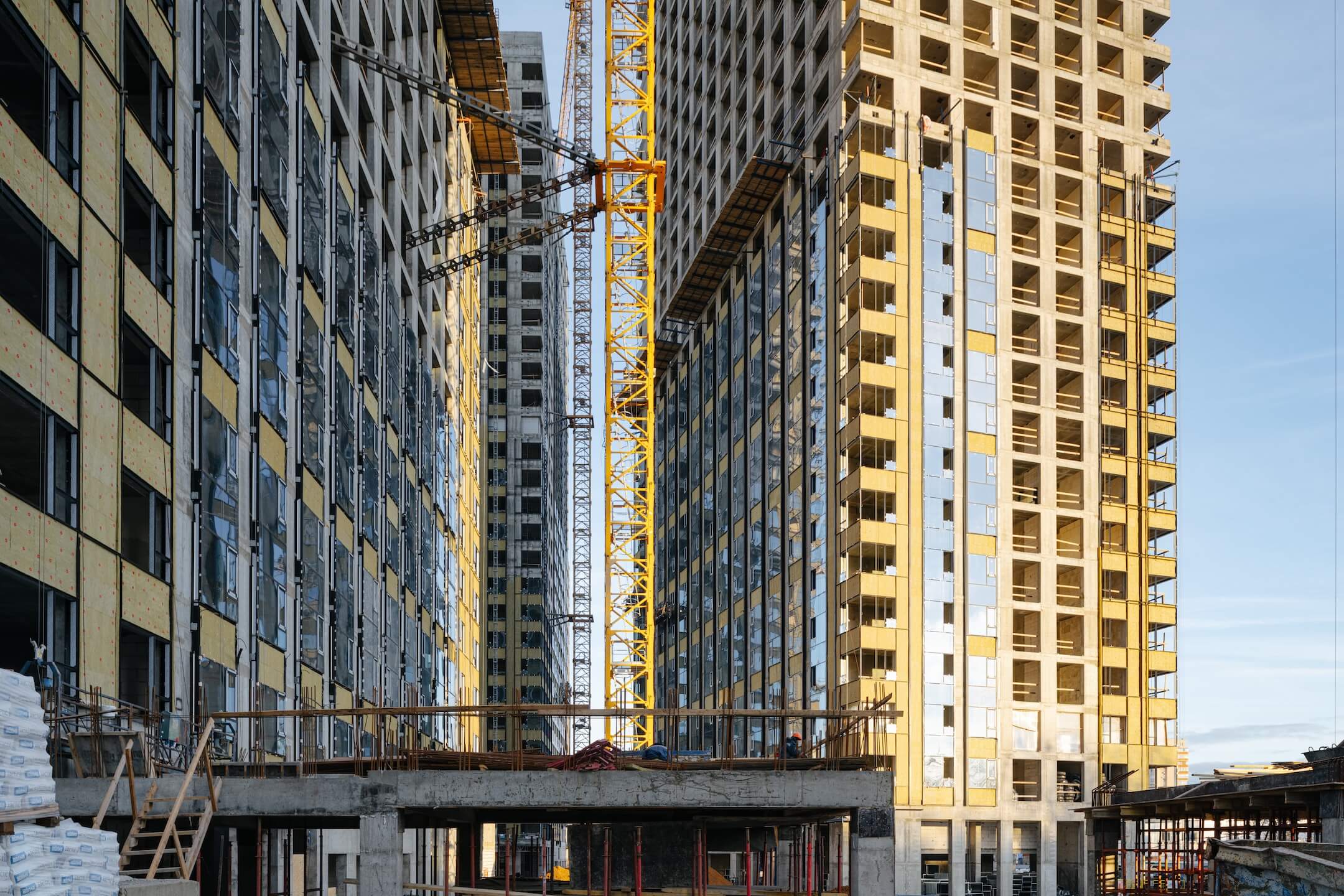

- Монолитные работы завершены
- Ведутся работы по устройству гидроизоляции кровли — выполнено на 65%

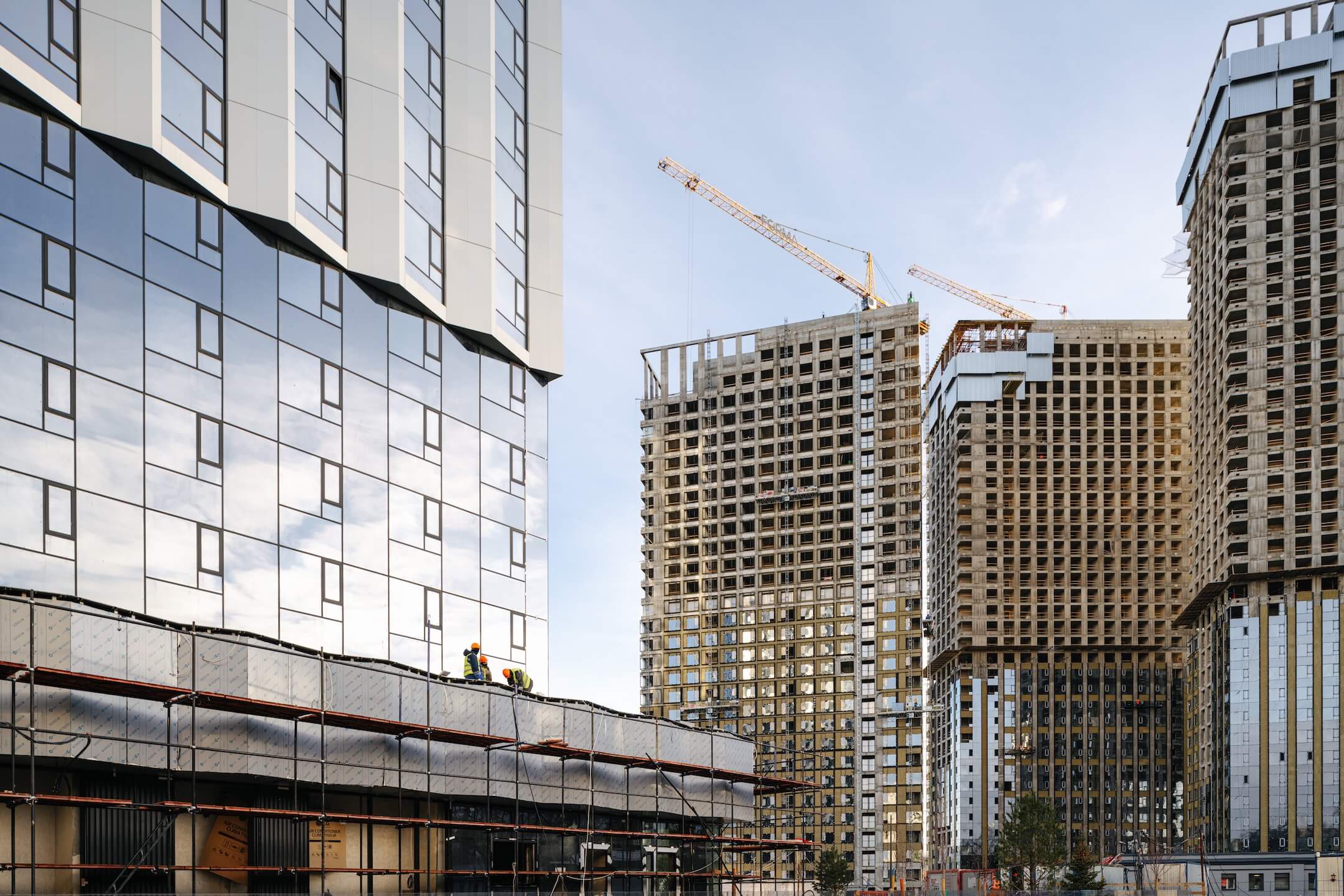

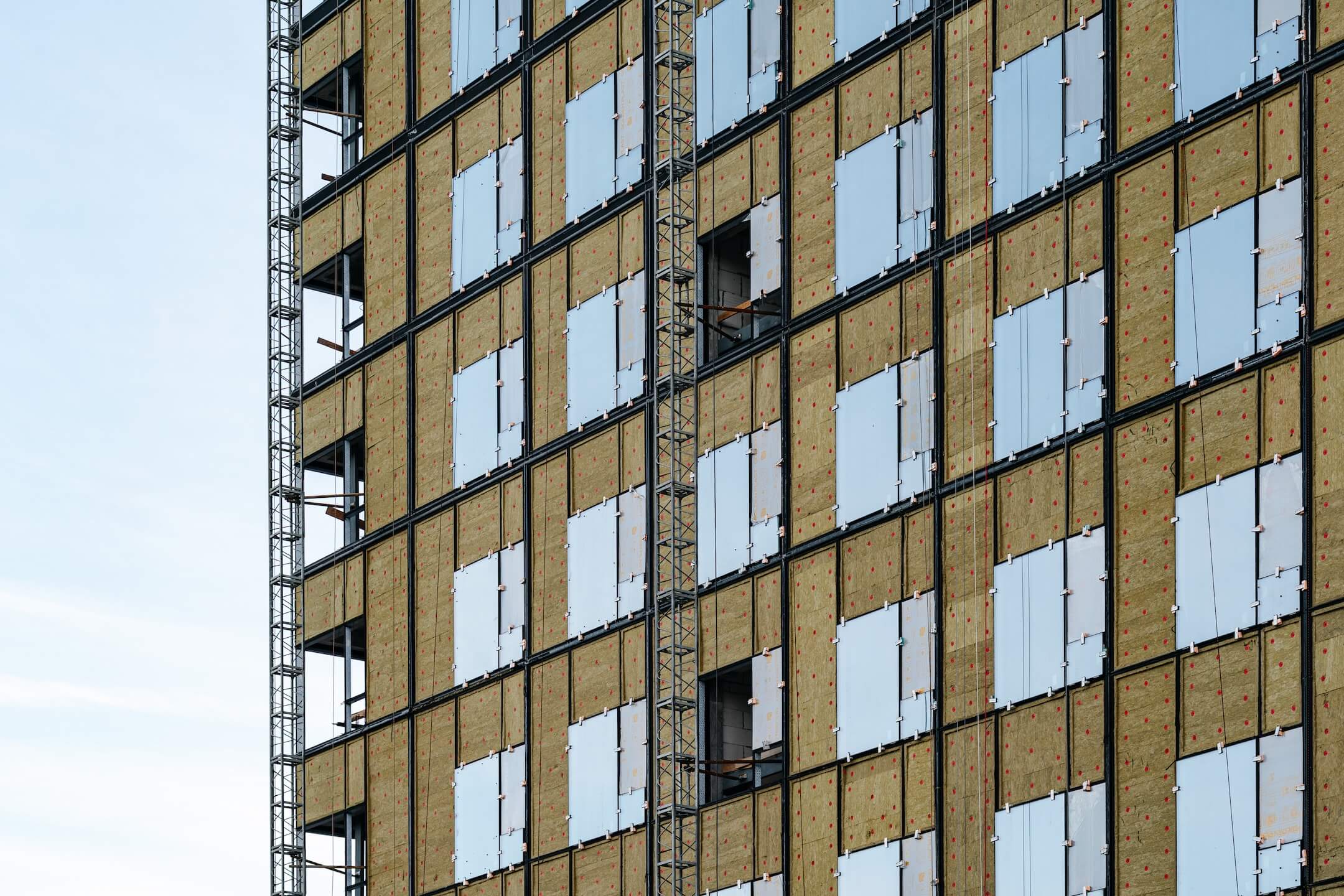

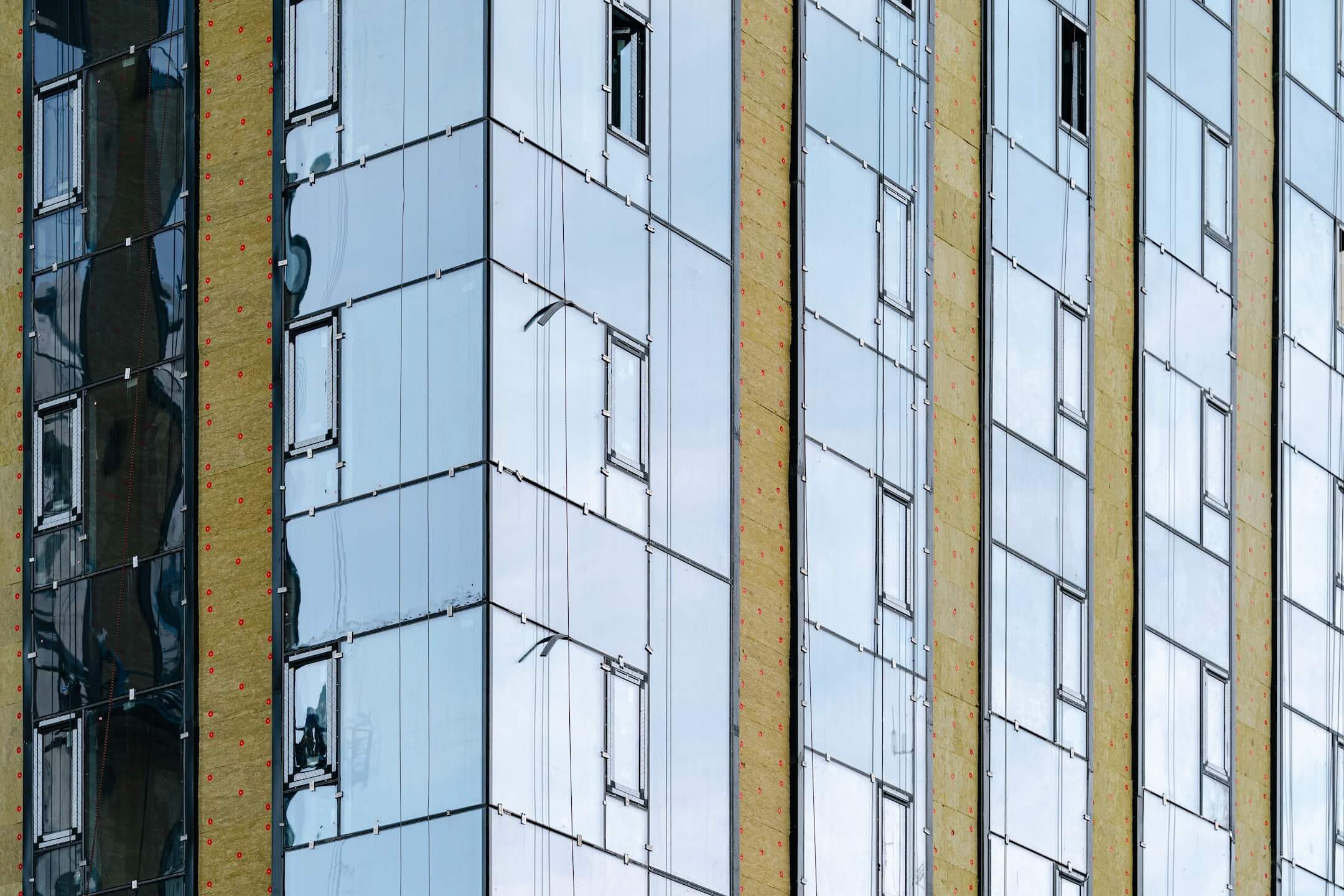

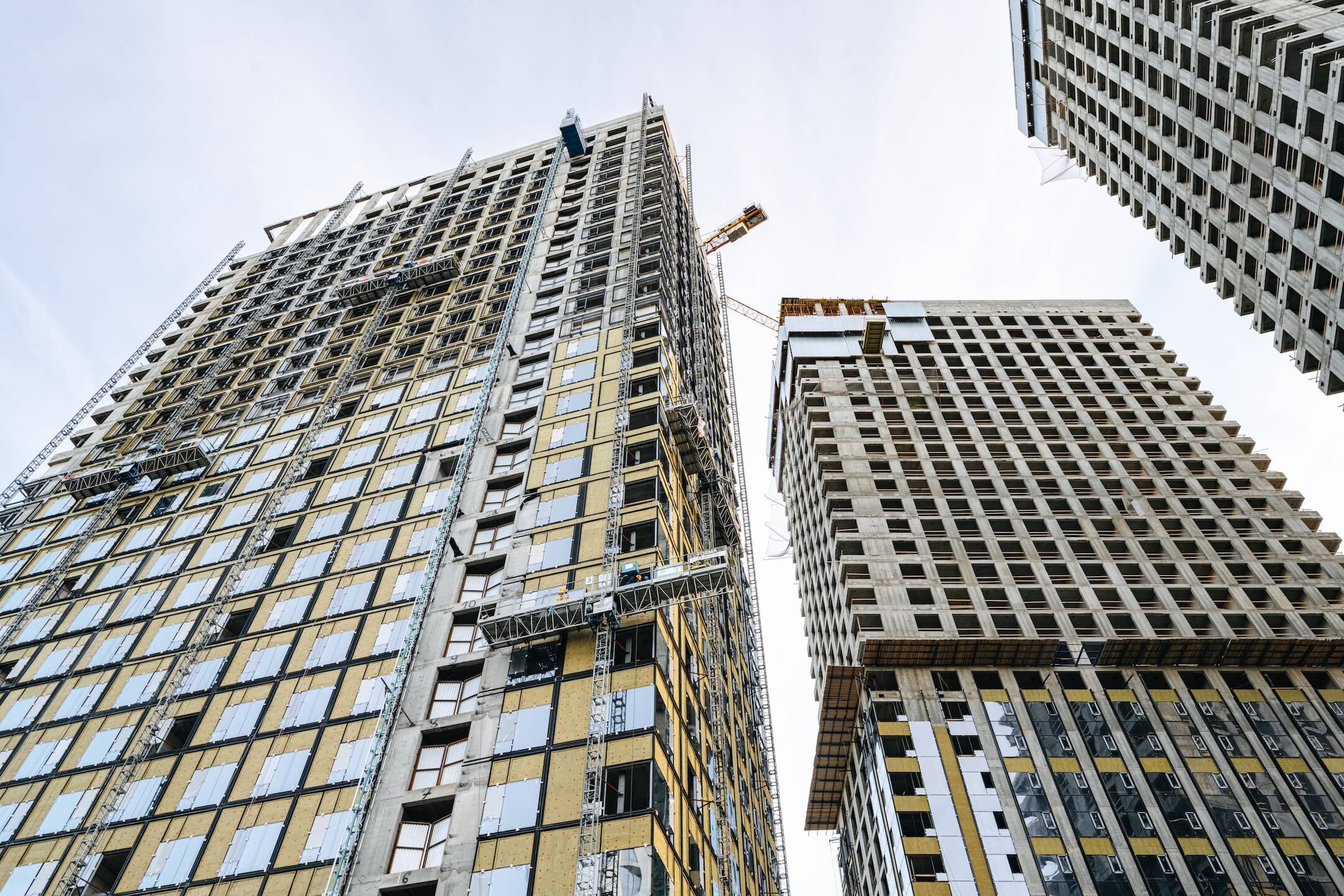

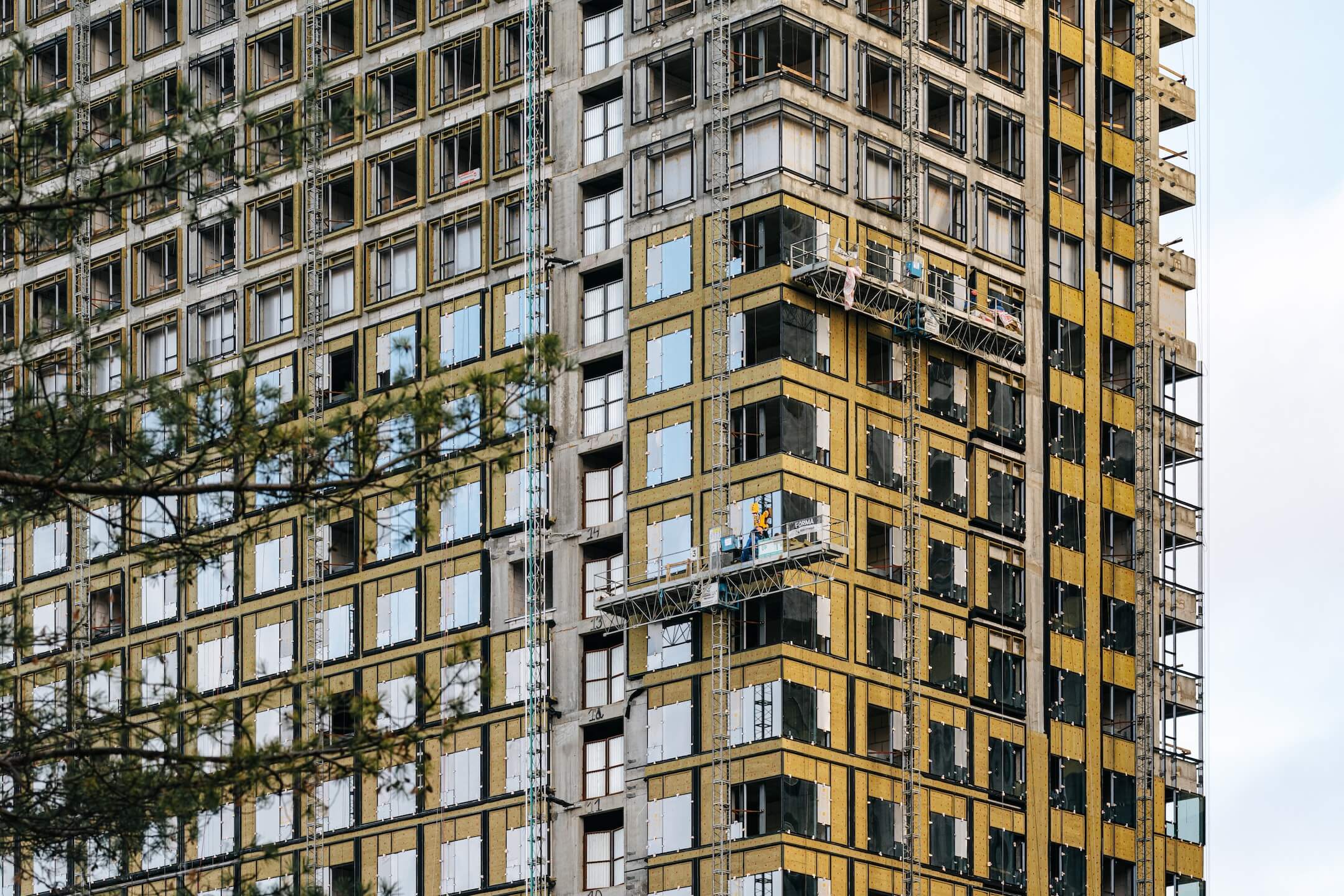

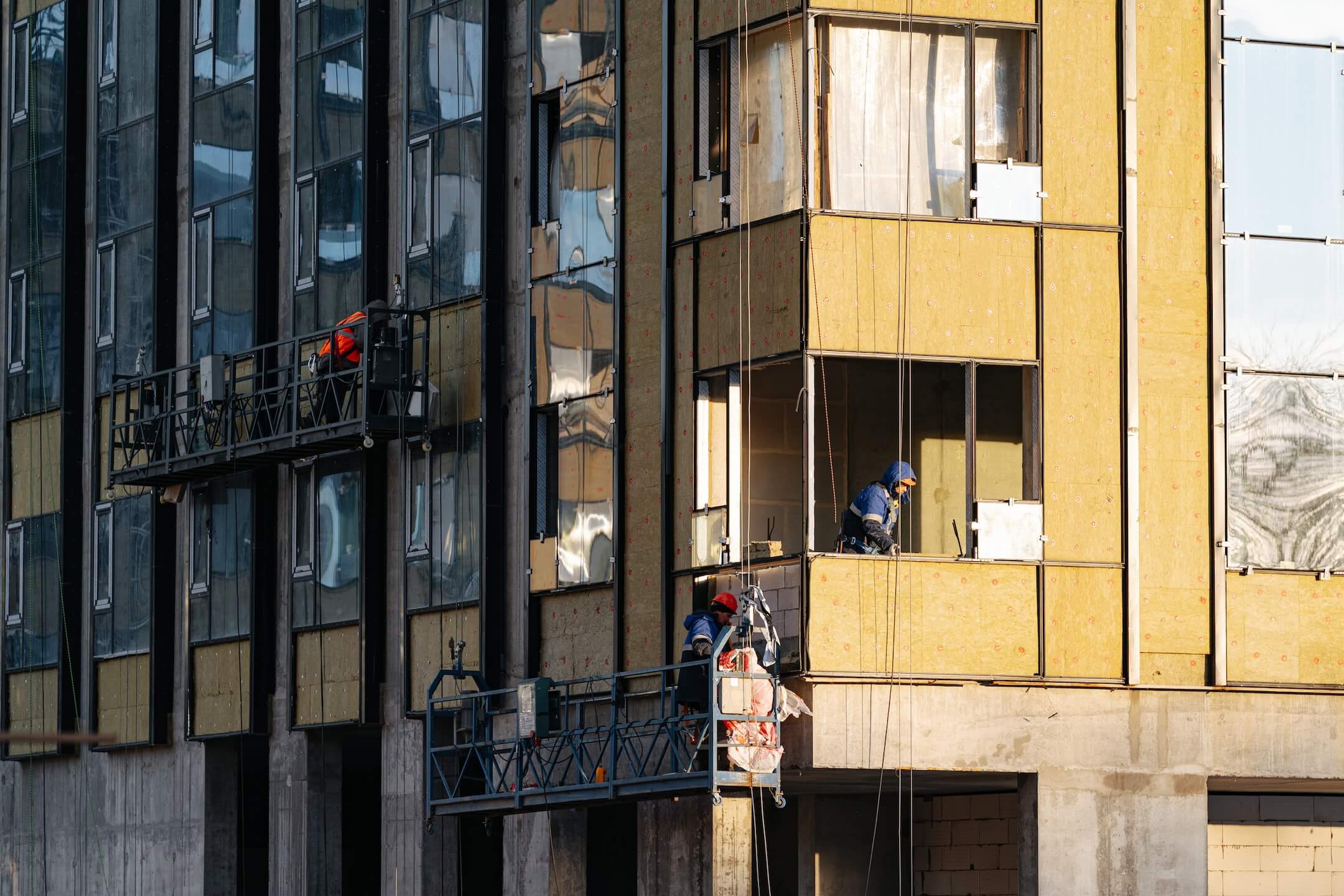

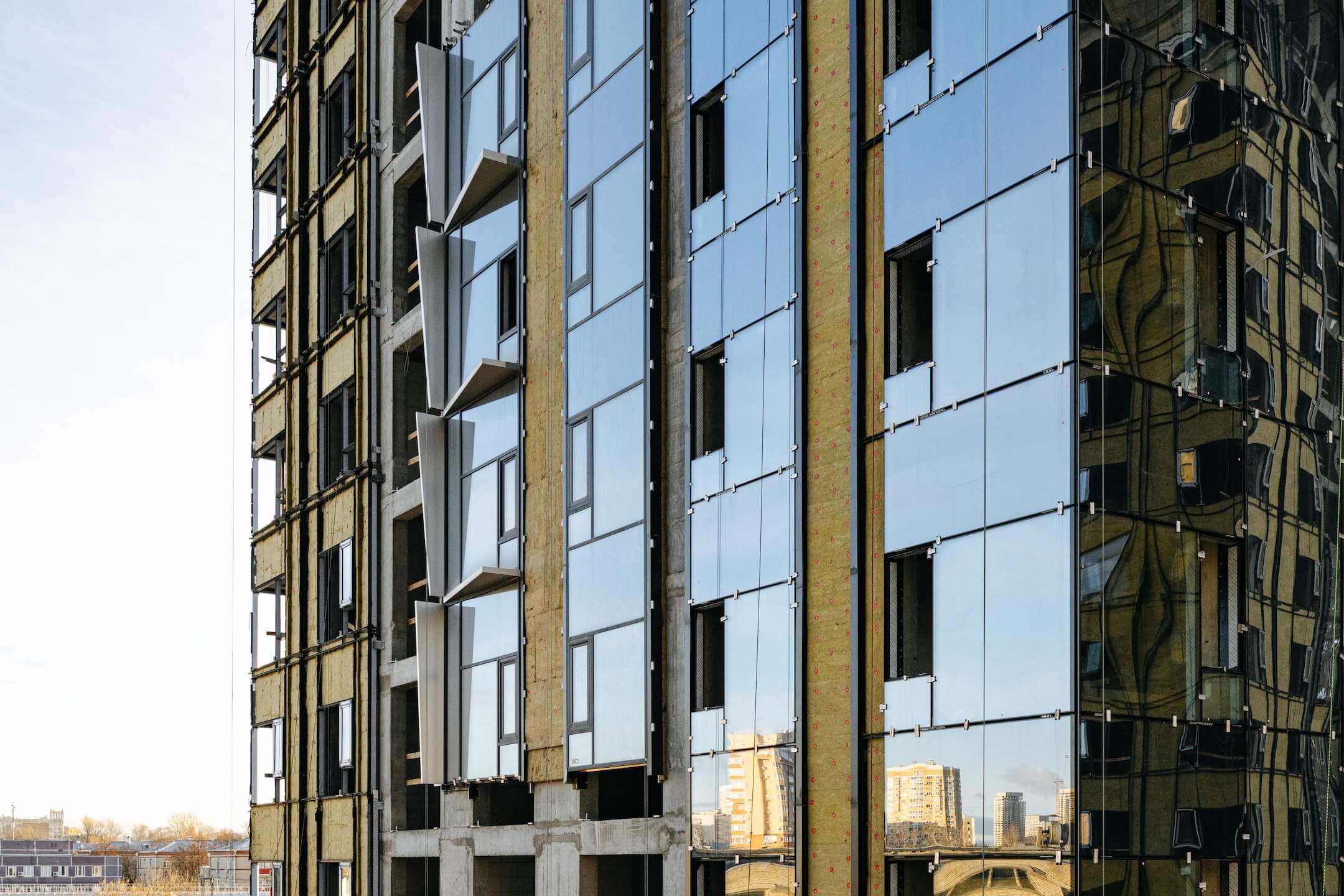

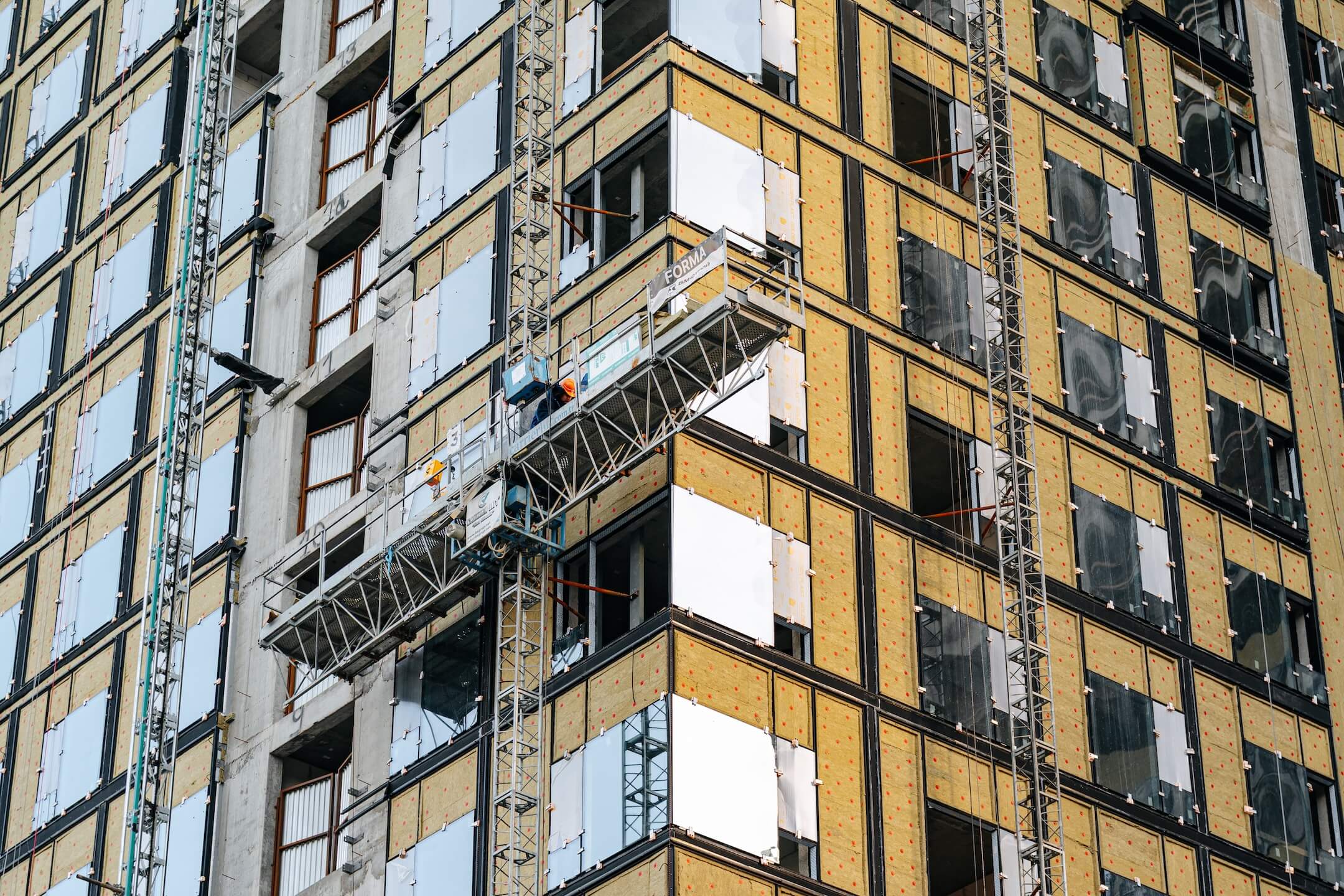

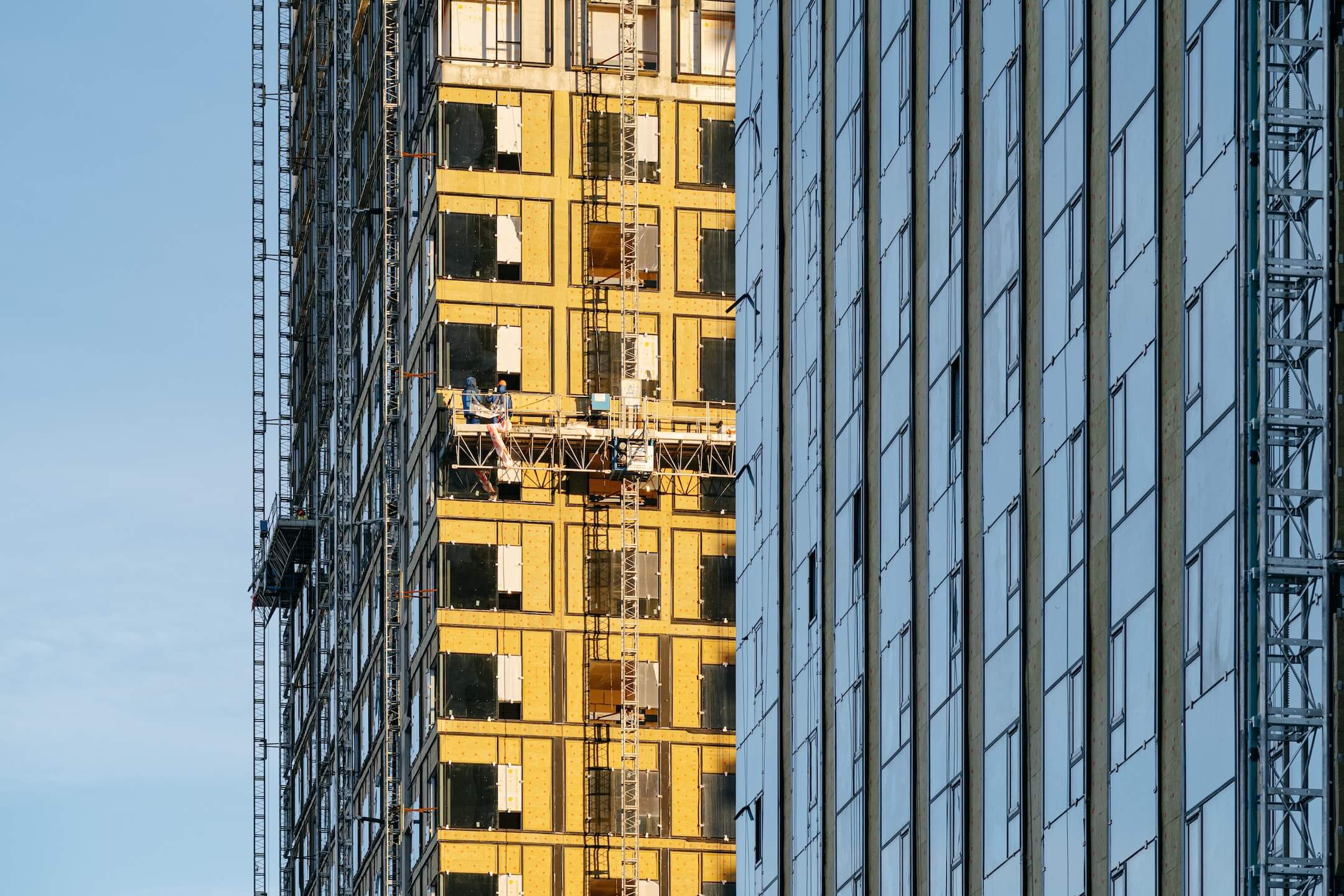

- Ведутся работы по устройству вентилируемого фасада — выполнено на 39%

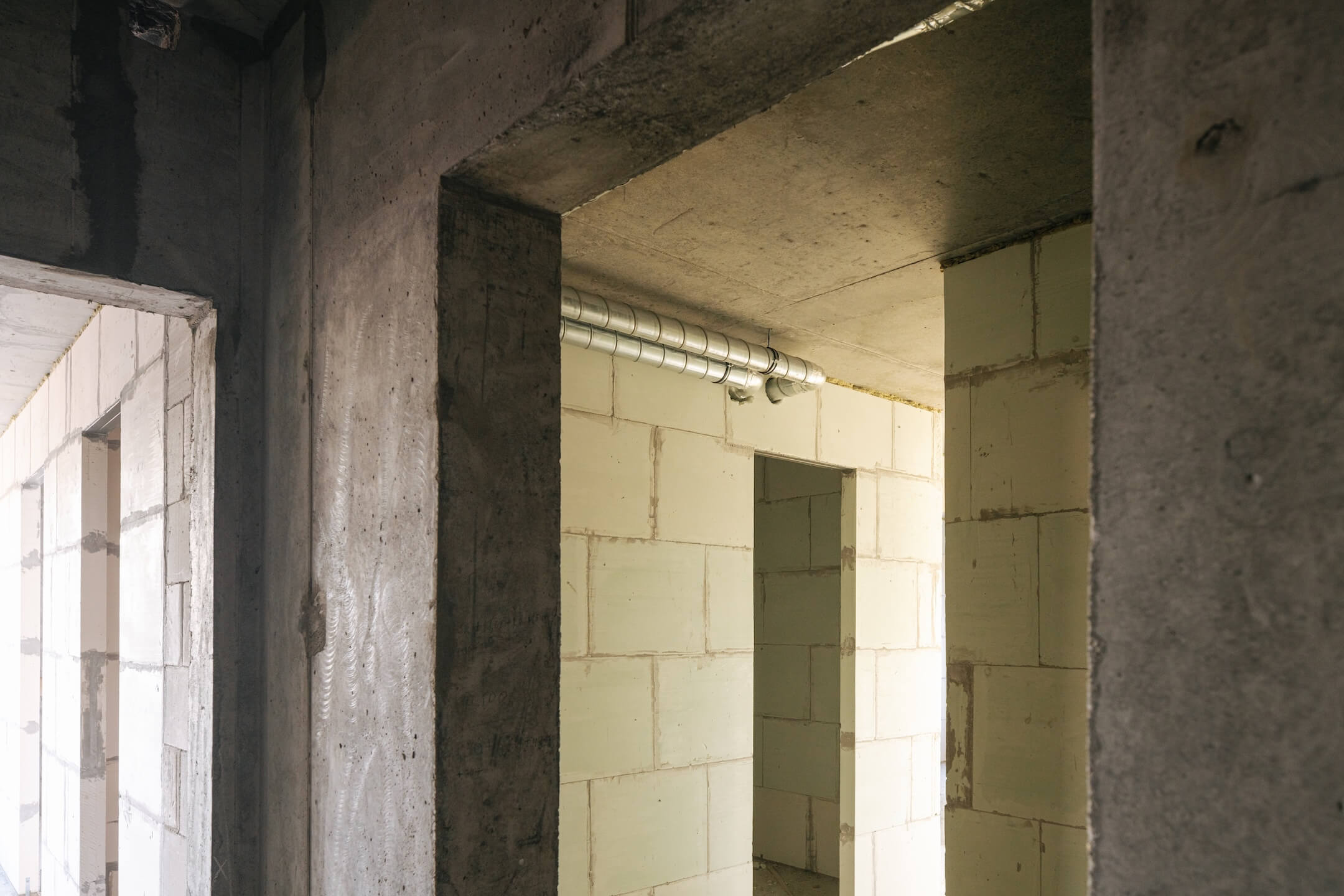

- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 42%

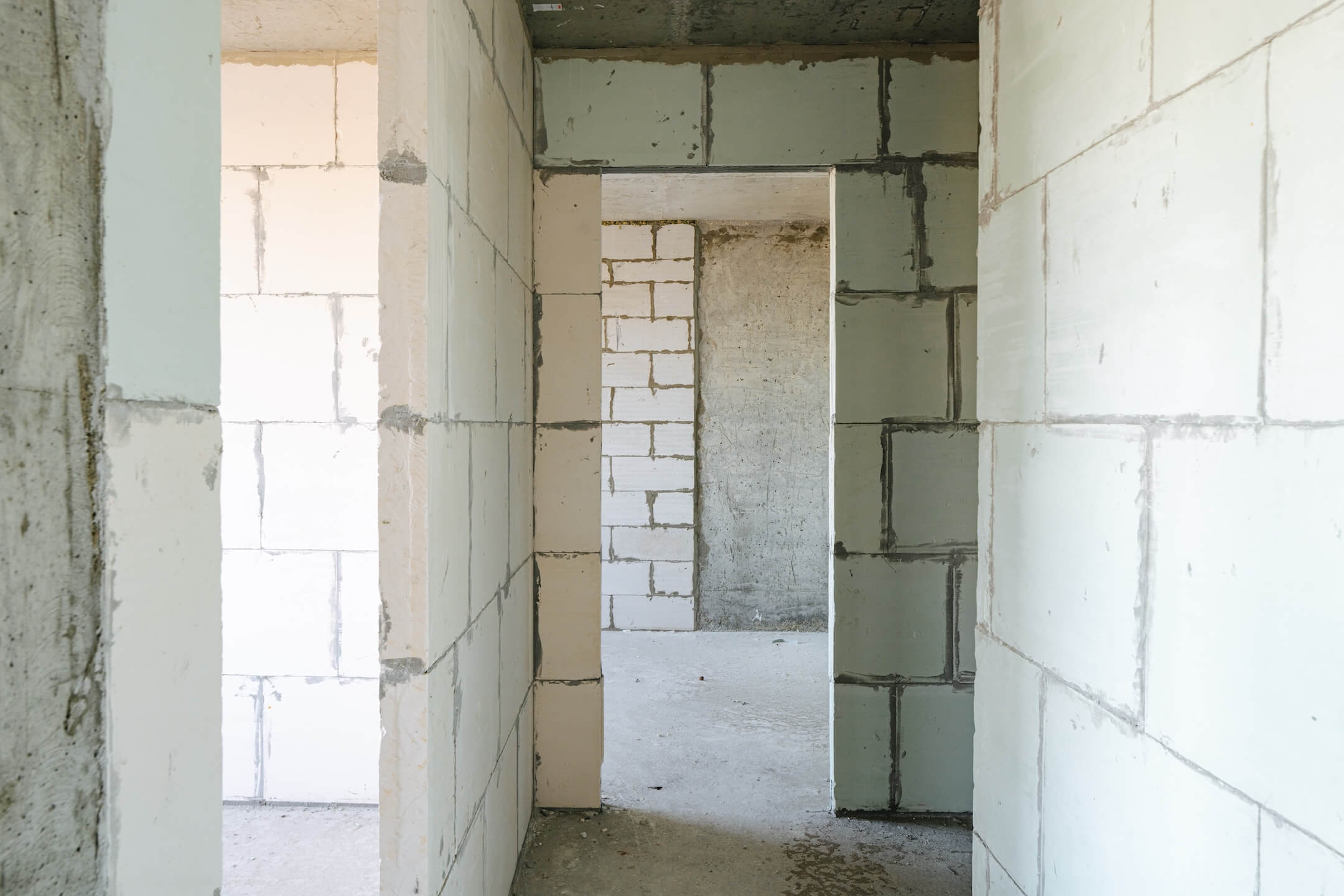

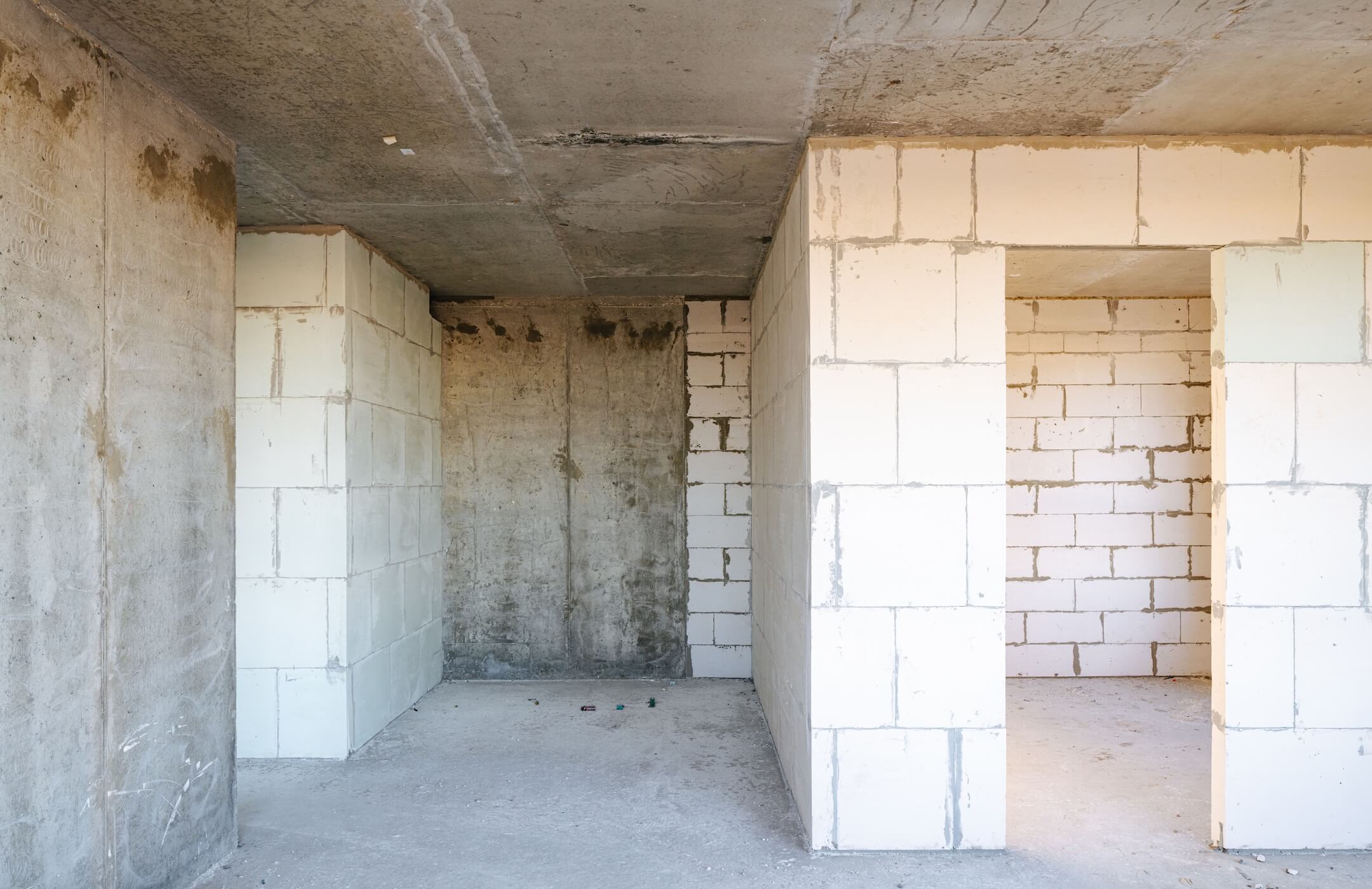

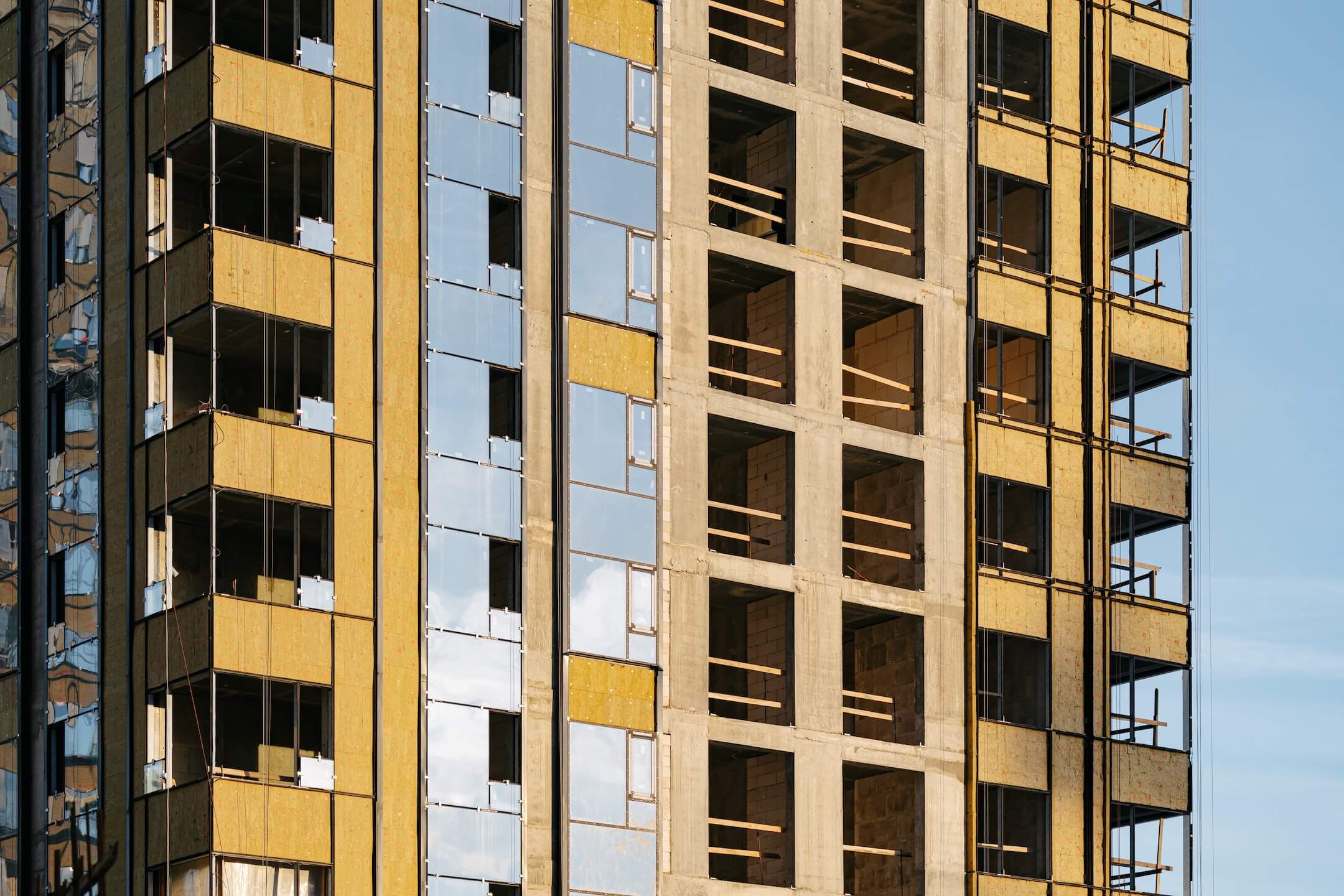

- Ведутся работы по устройству кладки стен 2-28 эт. — выполнено на 77%
Корпус 2.2
- Ведутся монолитные работы надземной части технического этажа — 98%
- Ведутся работы по устройству вентилируемого фасада — выполнено на 32%
- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 26%
- Ведутся работы по устройству кладки стен 2-28 эт. — выполнено на 50%
Корпус 2.3
- Монолитные работы завершены
- Ведутся работы по устройству вентилируемого фасада — выполнено на 42%
- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 26%
- Ведутся работы по устройству кладки стен 2-23 эт. — выполнено на 58%
