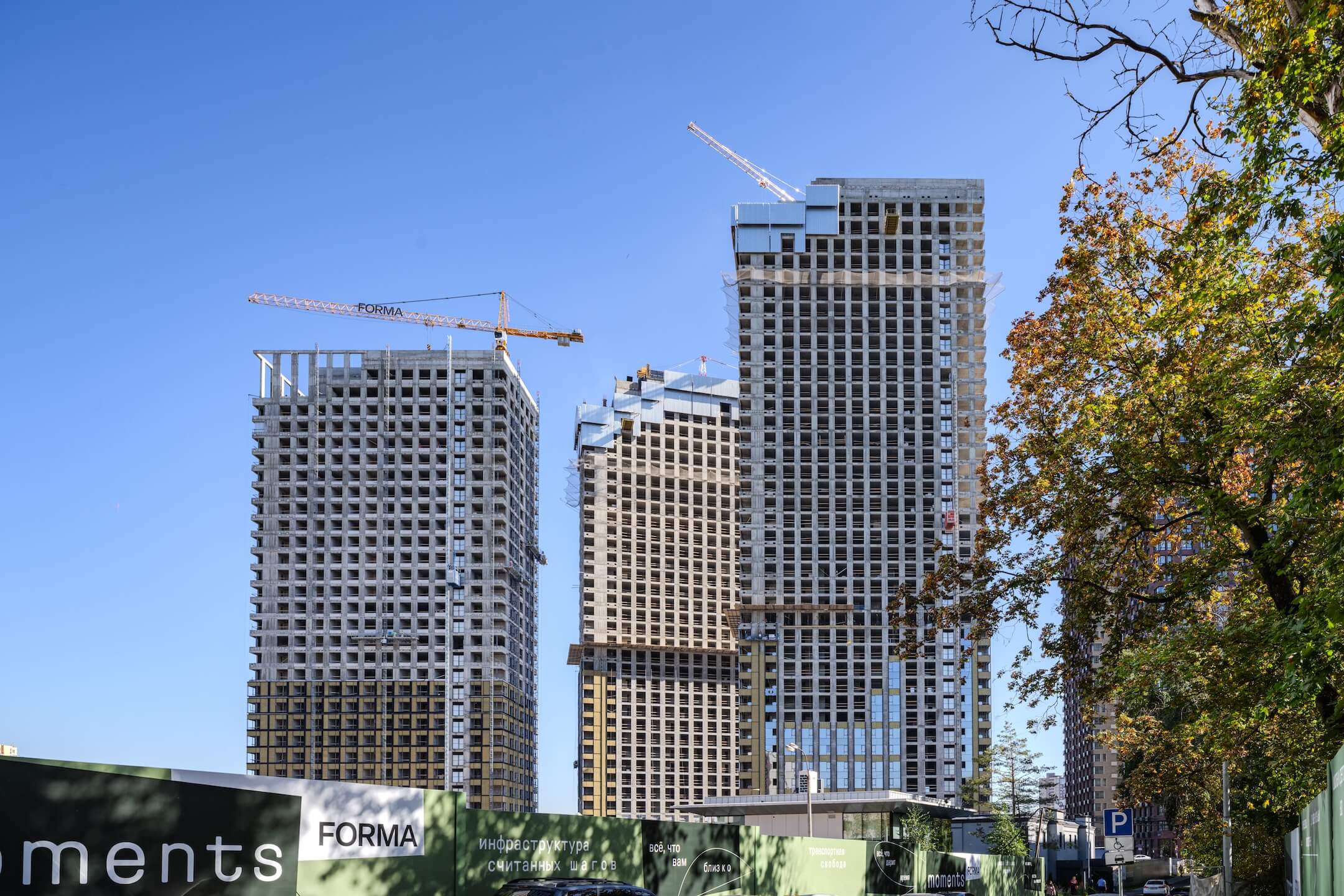

Динамика
строительства
24 Сентябрь 2025 (2 очередь)

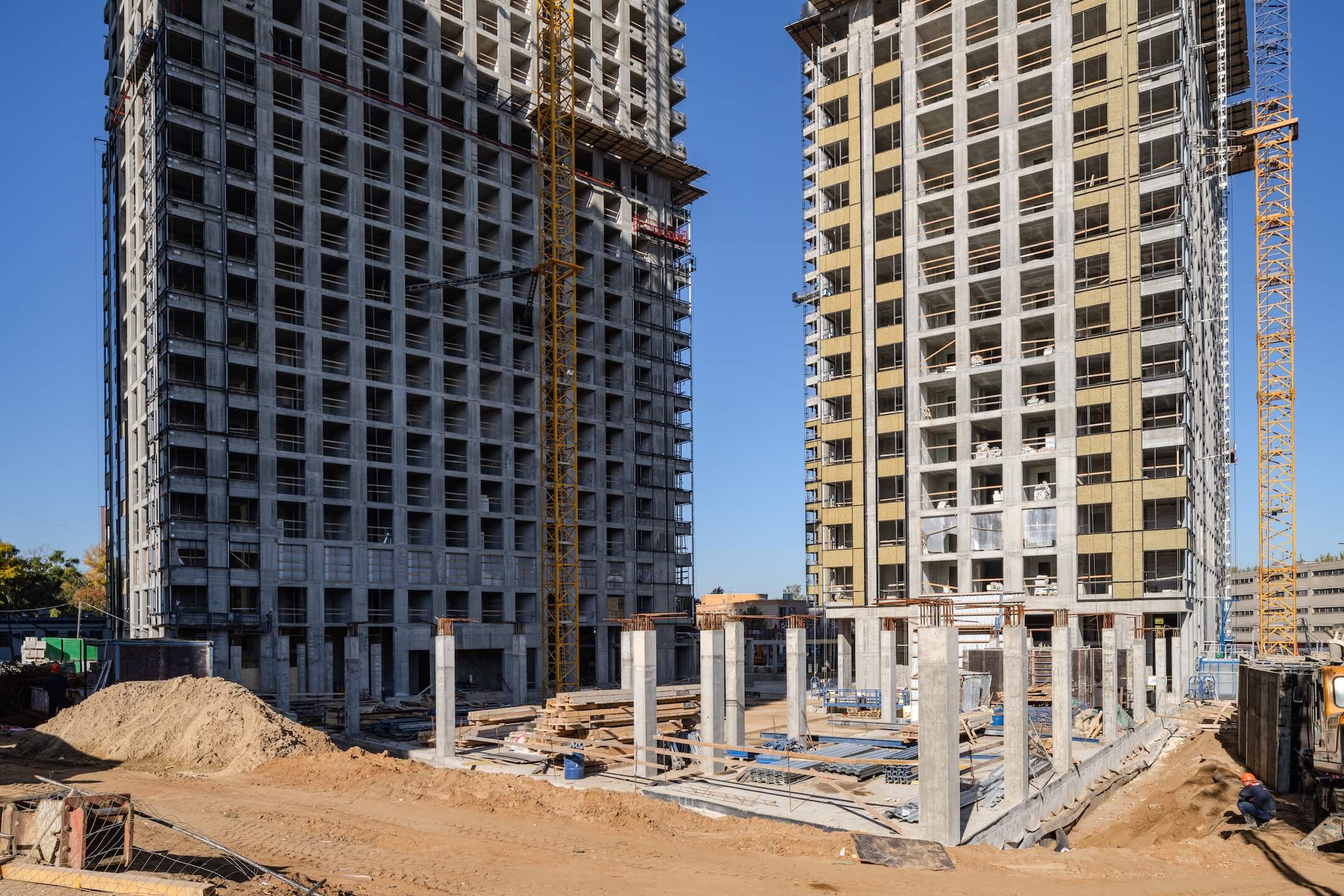

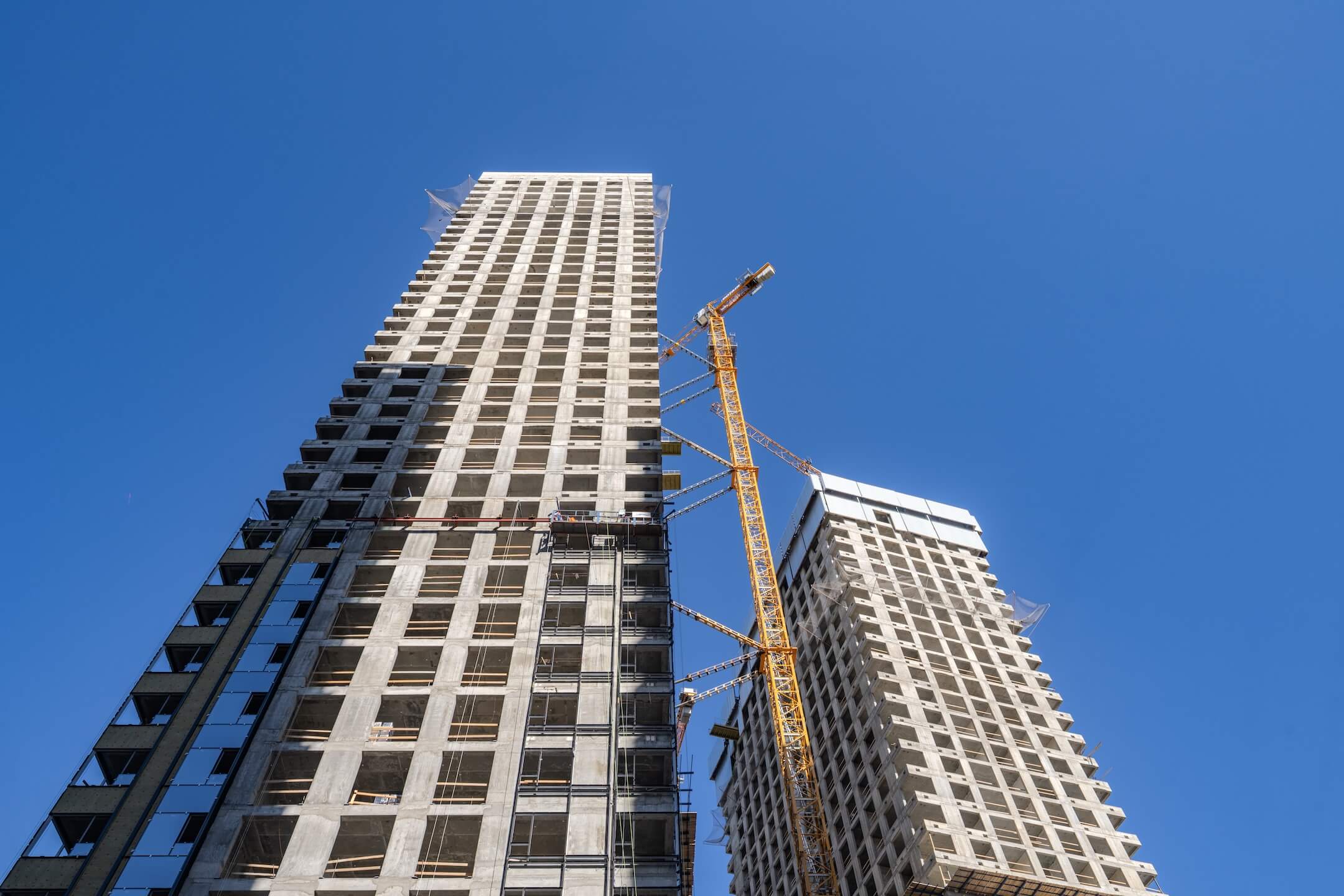

Корпус 2.1
- Монолитные работы завершены
- Ведутся работы по устройству гидроизоляции кровли — выполнено на 15%

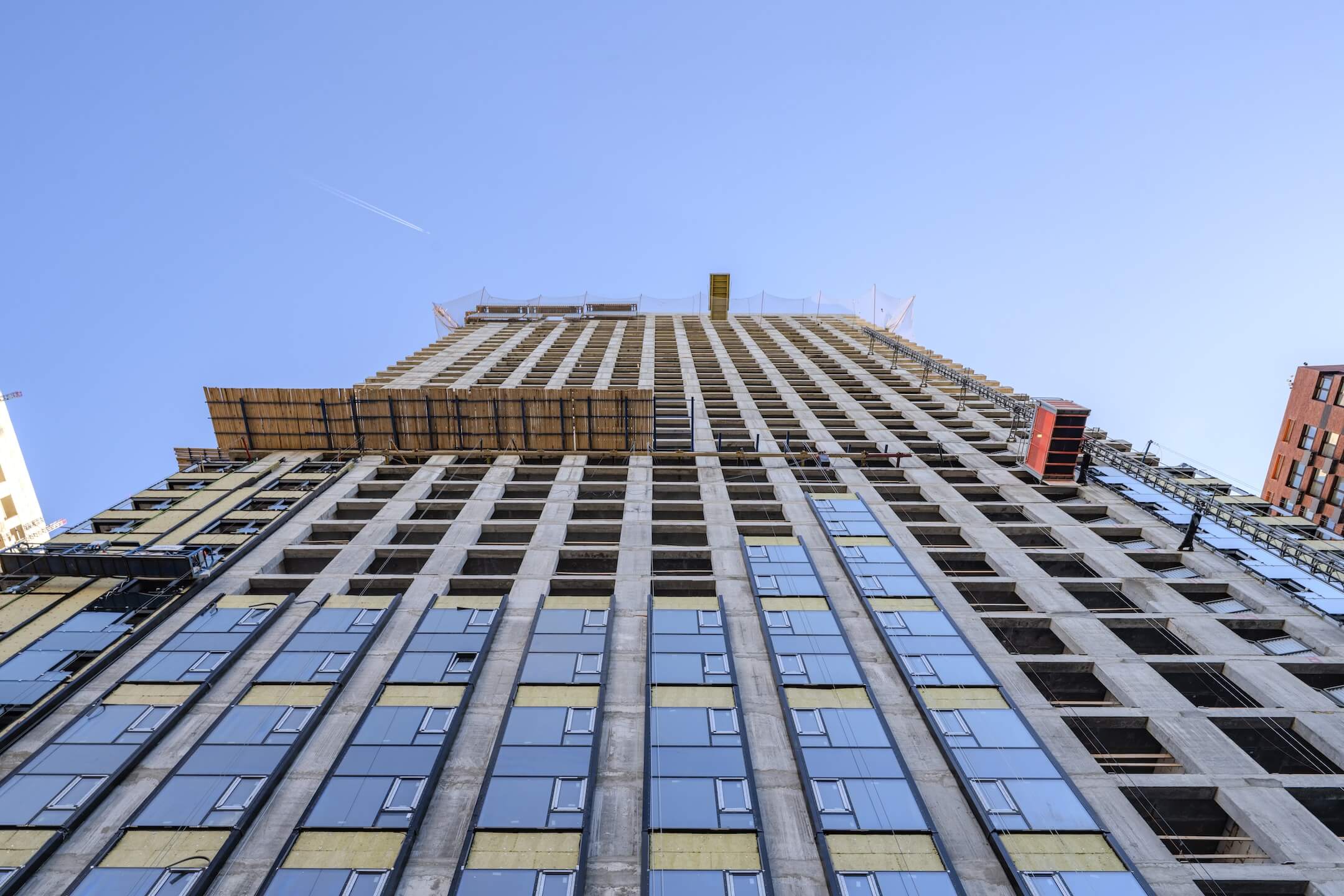

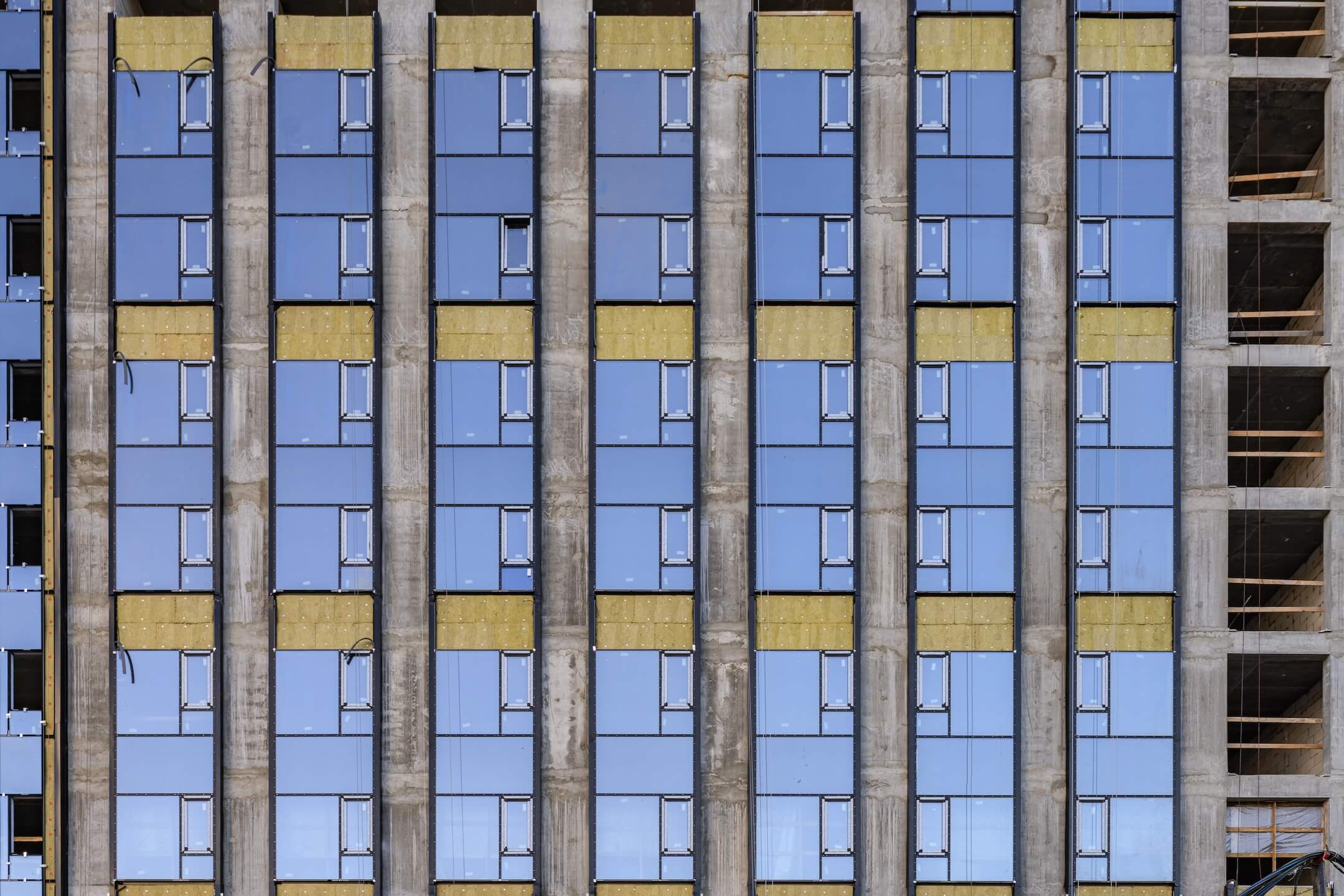

- Ведутся работы по устройству вентилируемого фасада — выполнено на 13%

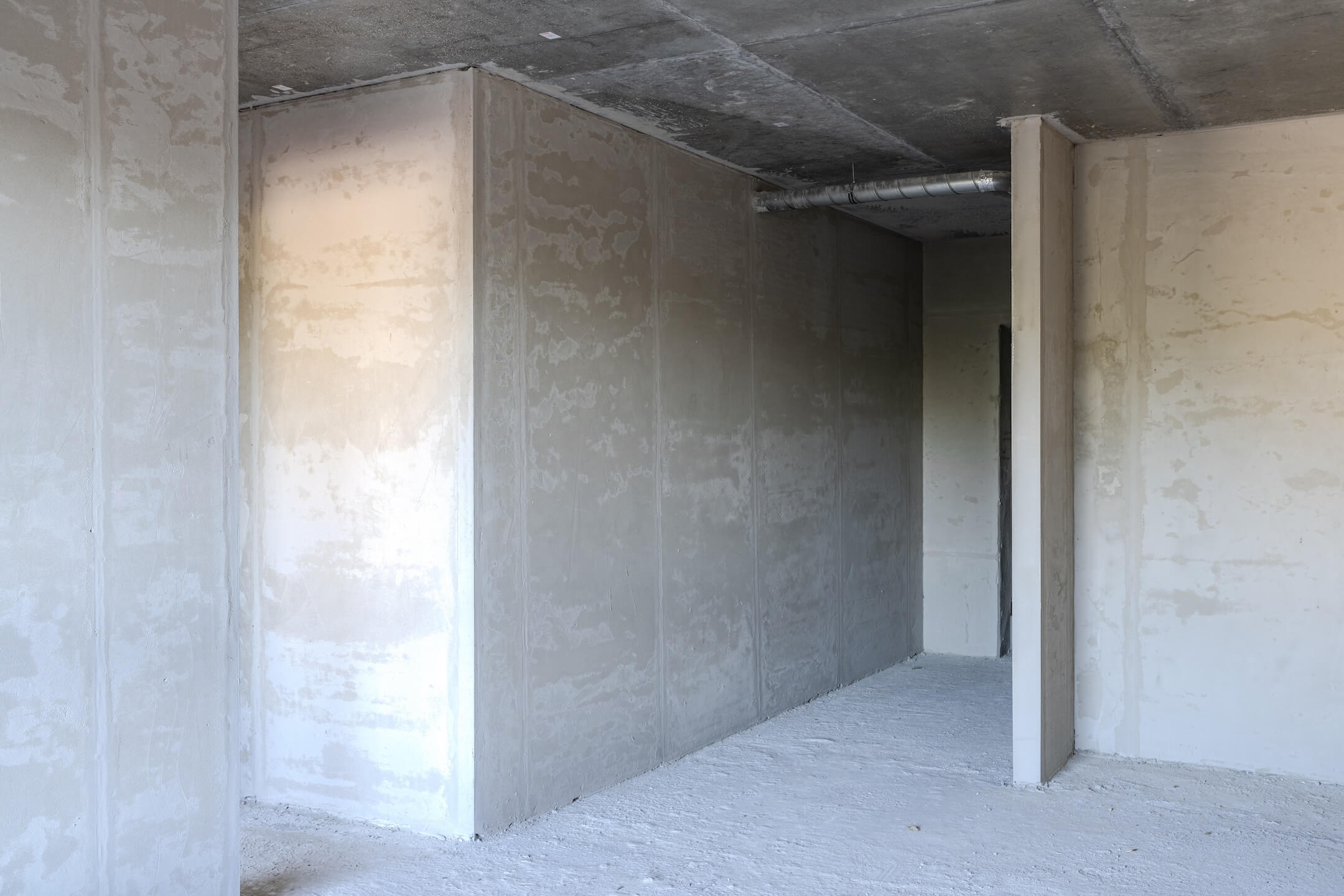

- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 21%

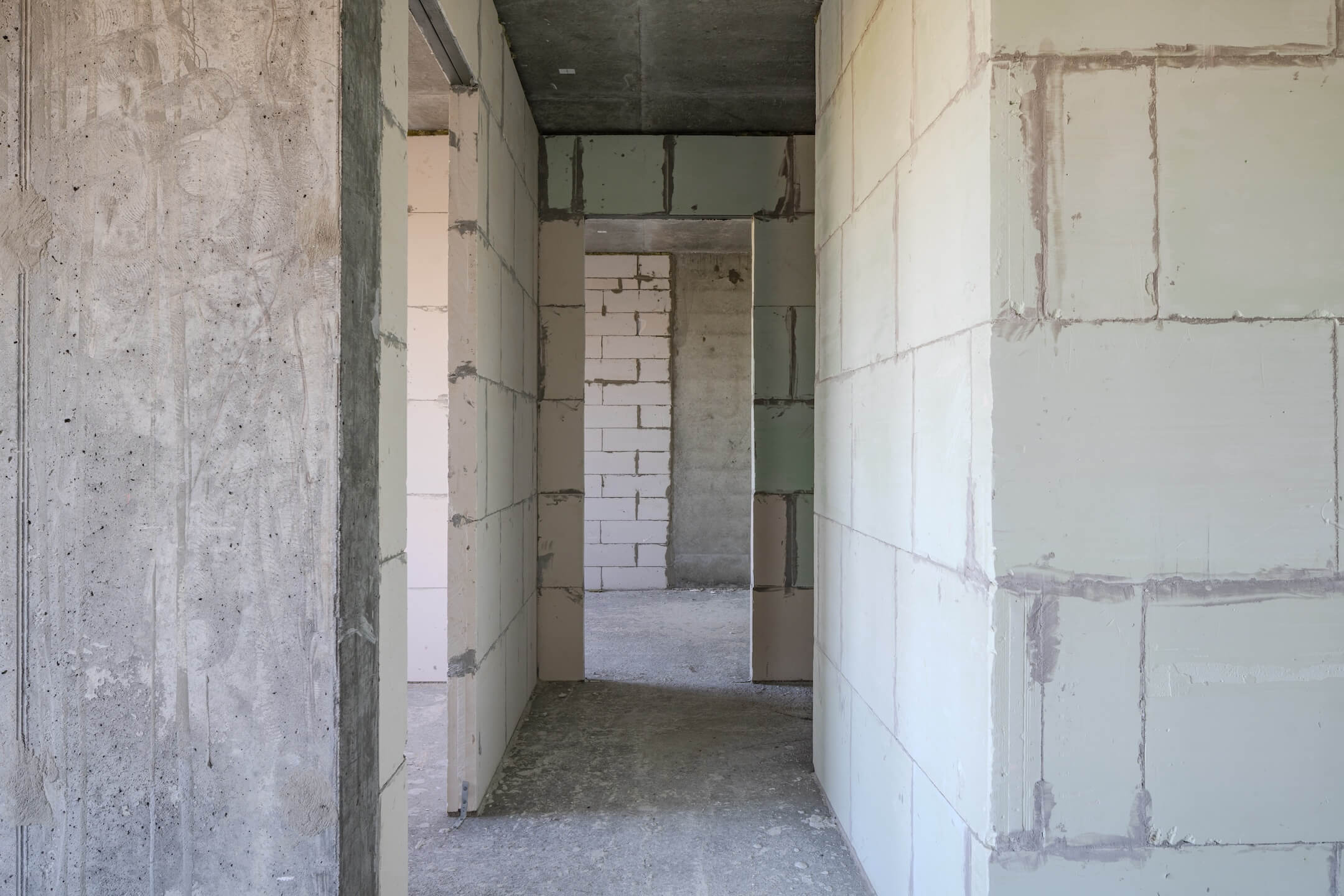

- Ведутся работы по устройству кладки стен 2-28 эт. — выполнено на 57%

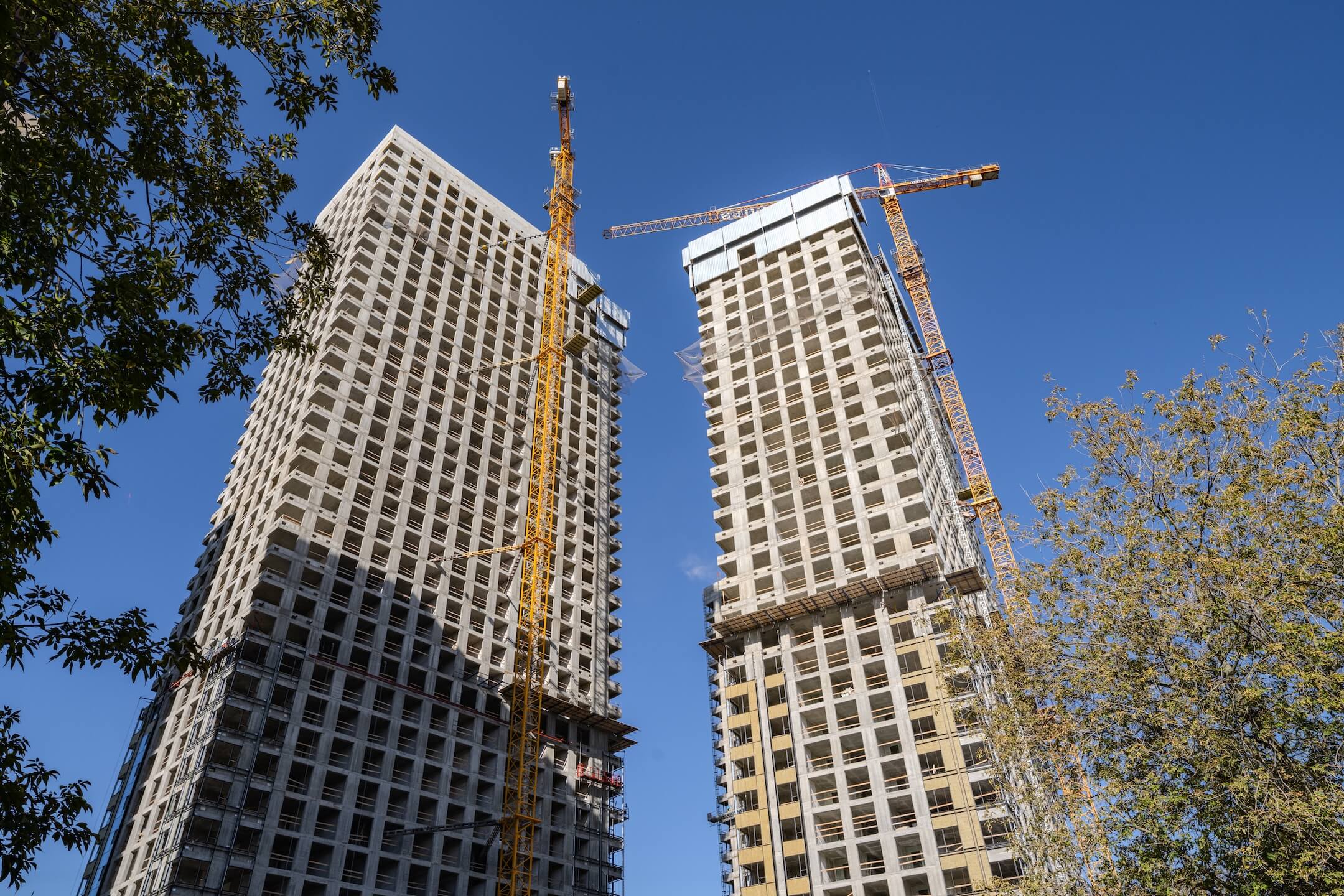

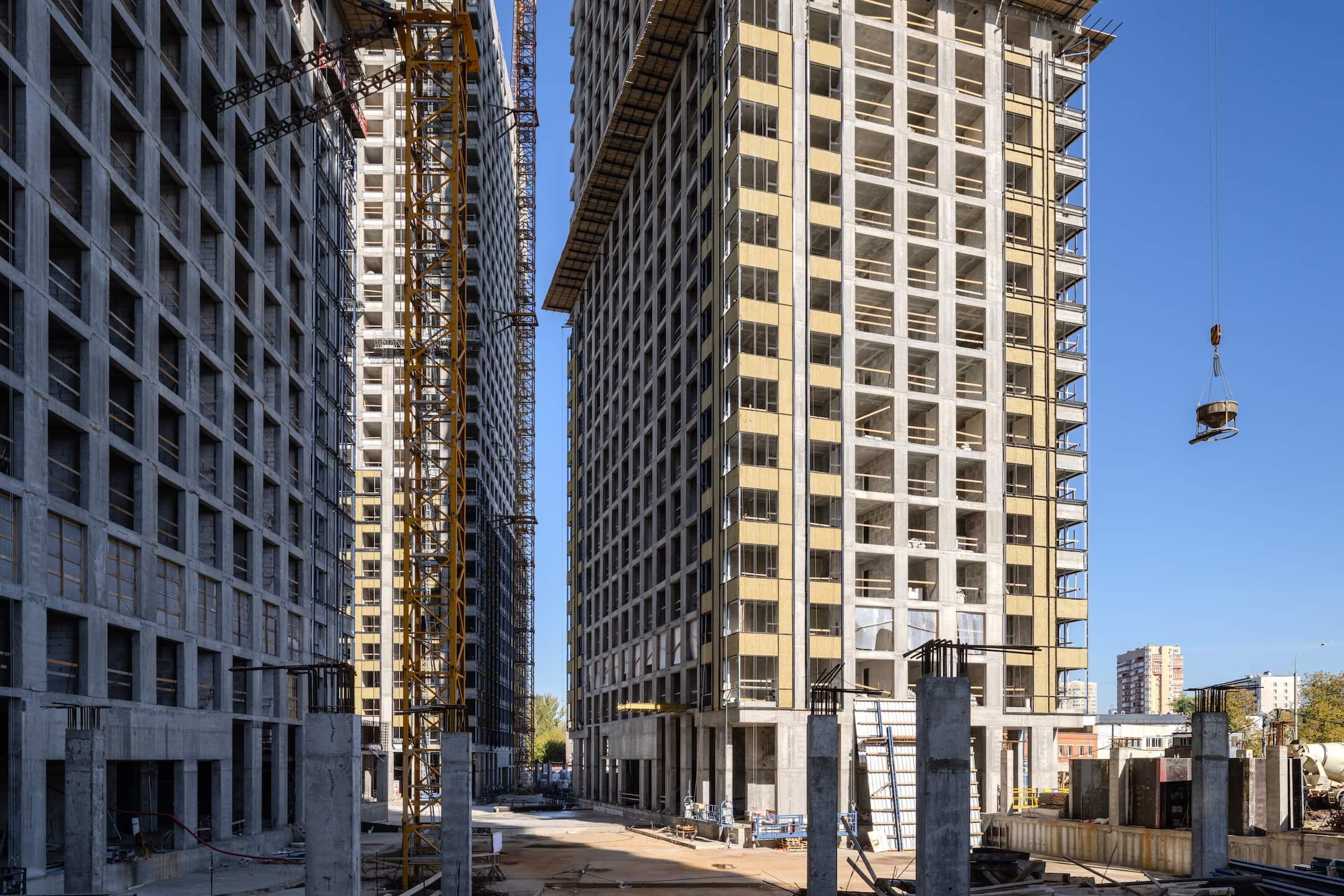

Корпус 2.2
- Ведутся монолитные работы надземной части технического этажа
- Ведутся работы по устройству вентилируемого фасада — выполнено на 3%

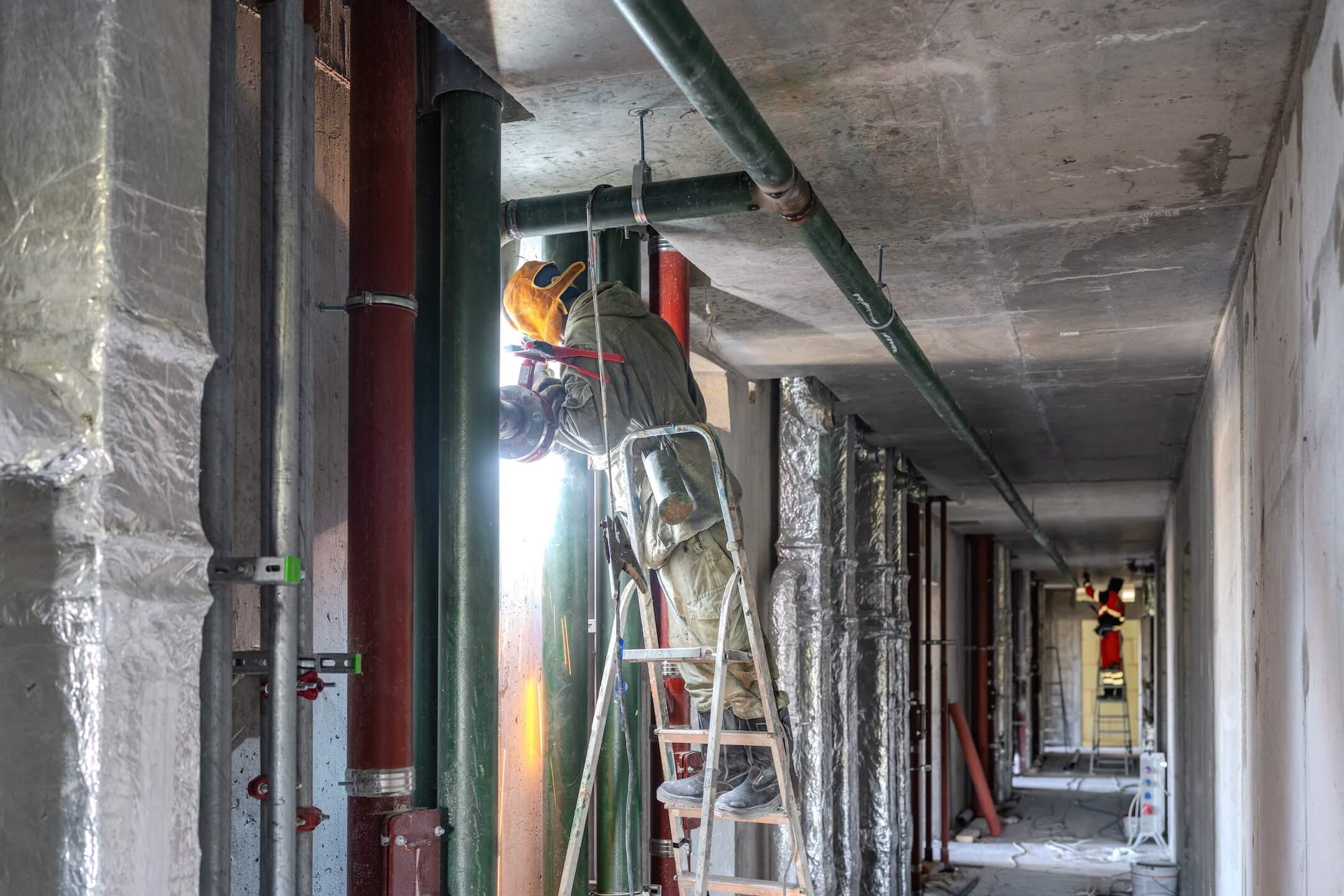

- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 8%
- Ведутся работы по устройству кладки стен 2-28 эт. — выполнено на 28%

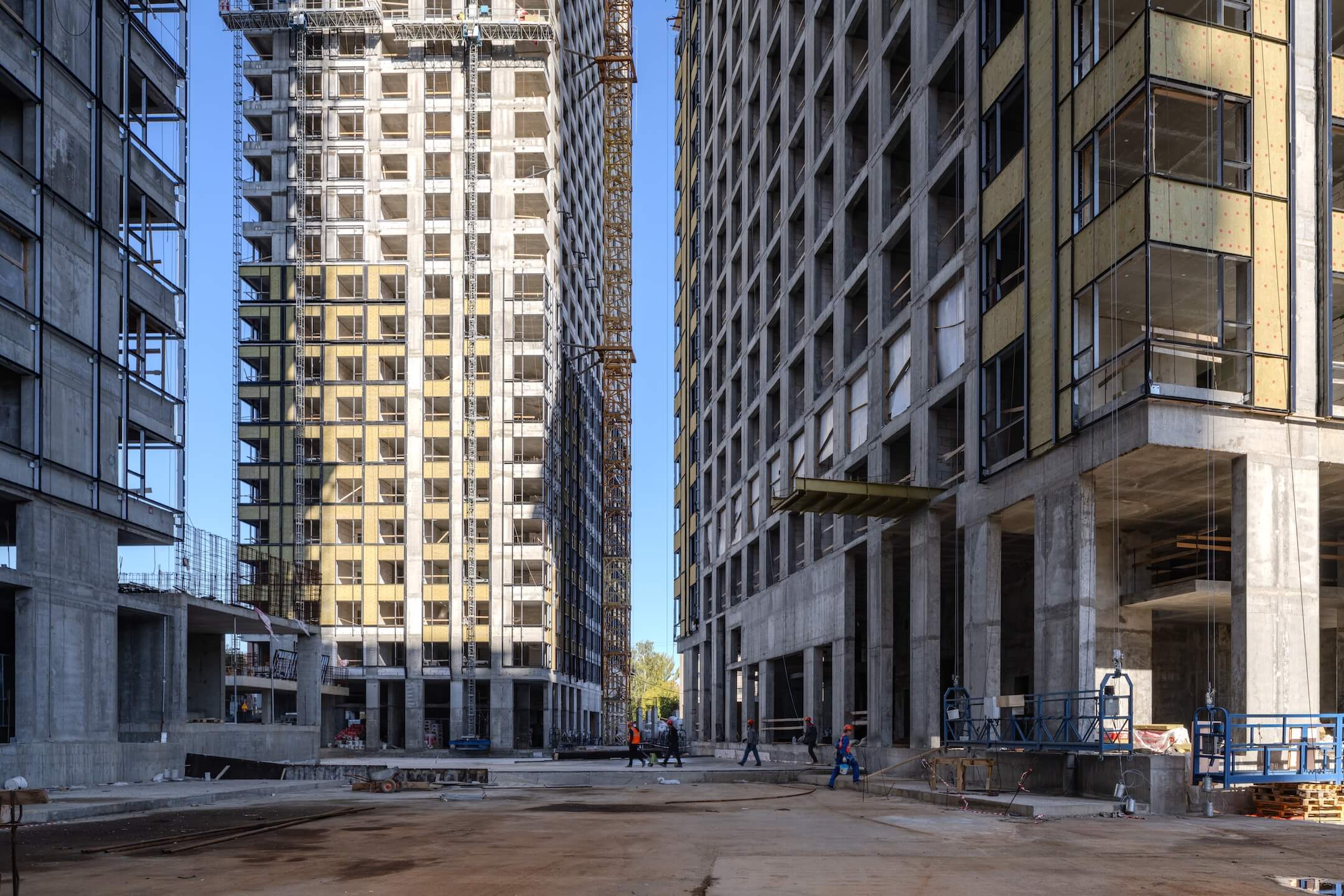

Корпус 2.3
- Ведутся монолитные работы надземной части технического этажа
- Ведутся работы по устройству вентилируемого фасада — выполнено на 5%
- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 5%
- Ведутся работы по устройству кладки стен 2-23 эт. — выполнено на 42%
