Динамика
строительства
25 Август 2026 (2 очередь)

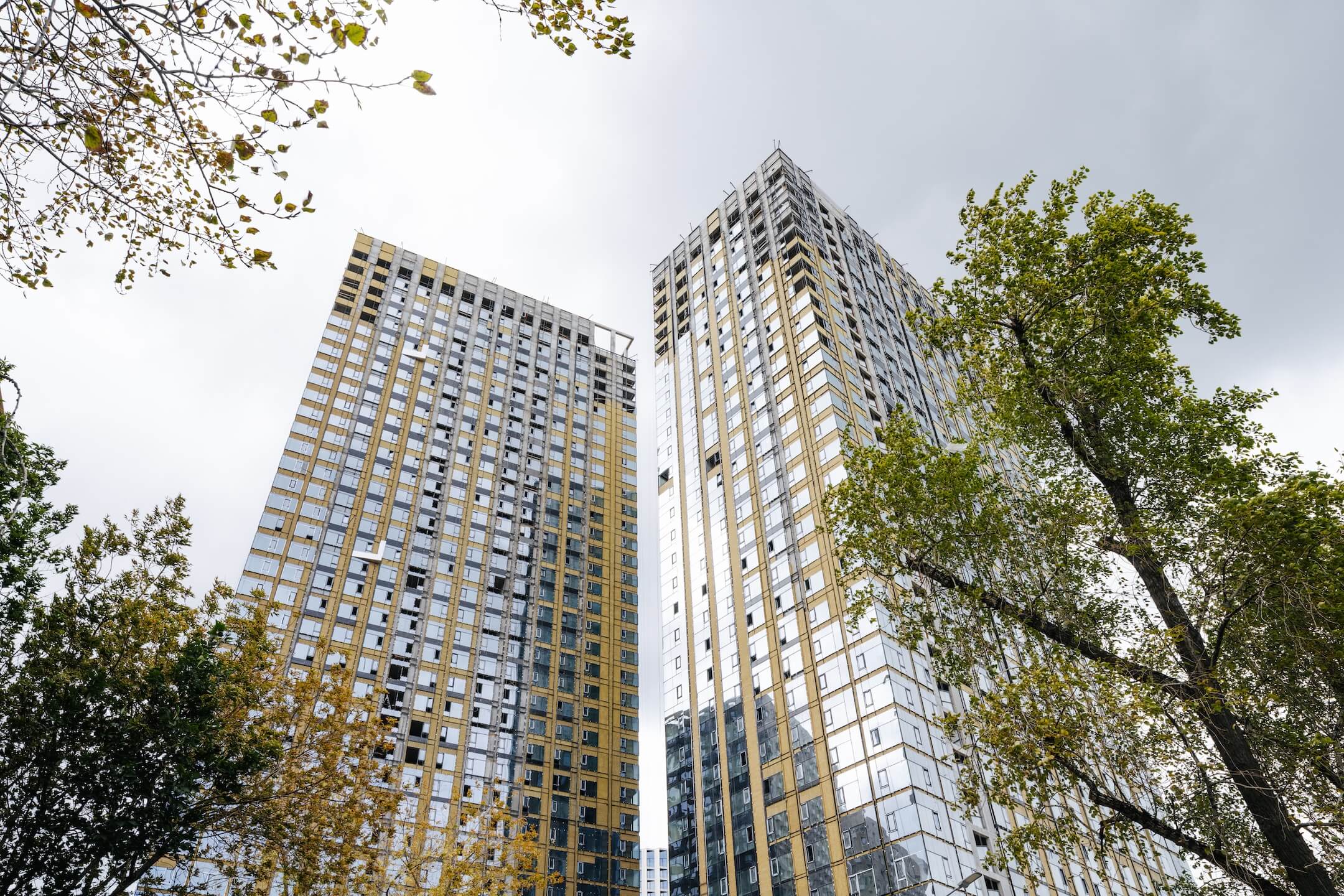

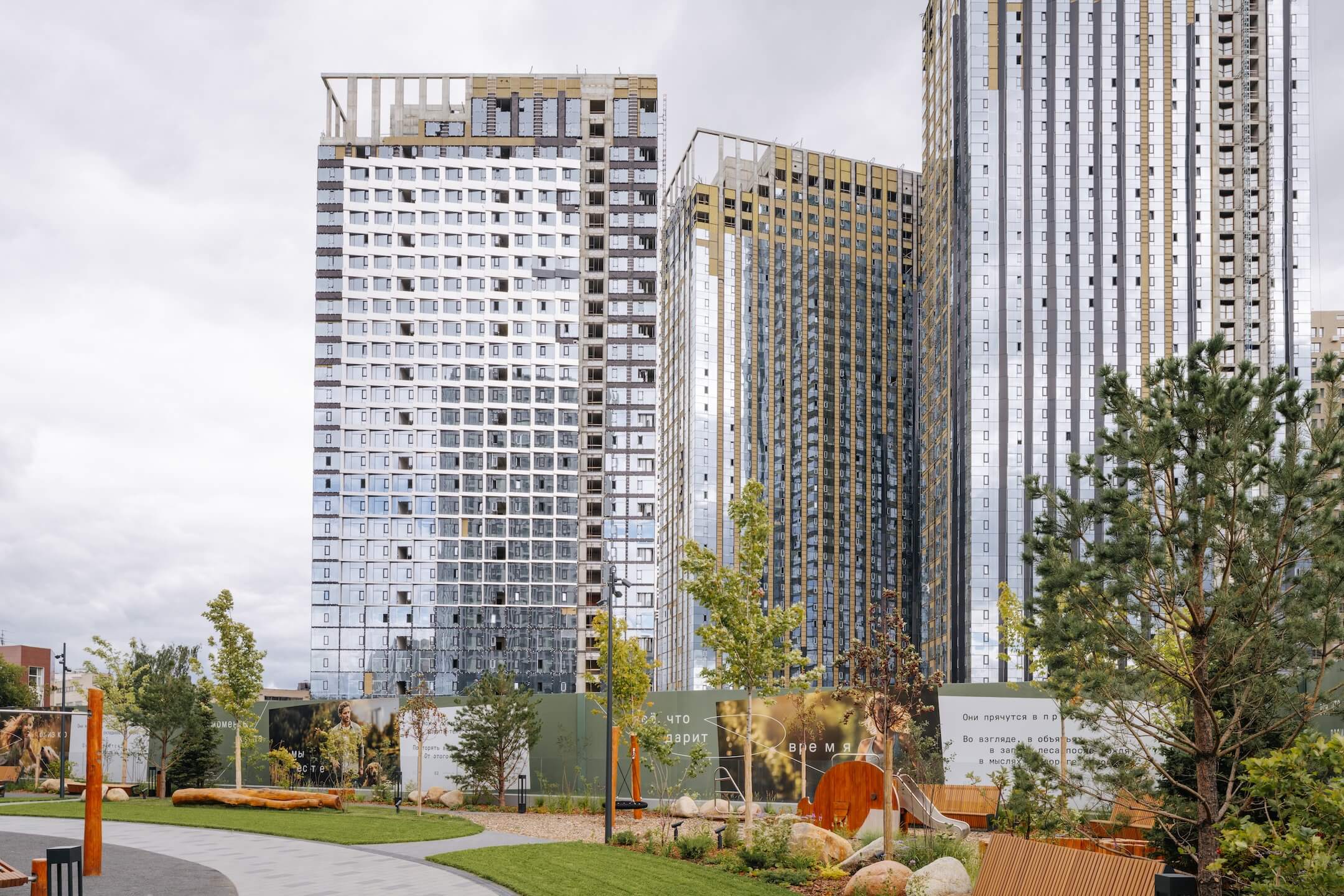

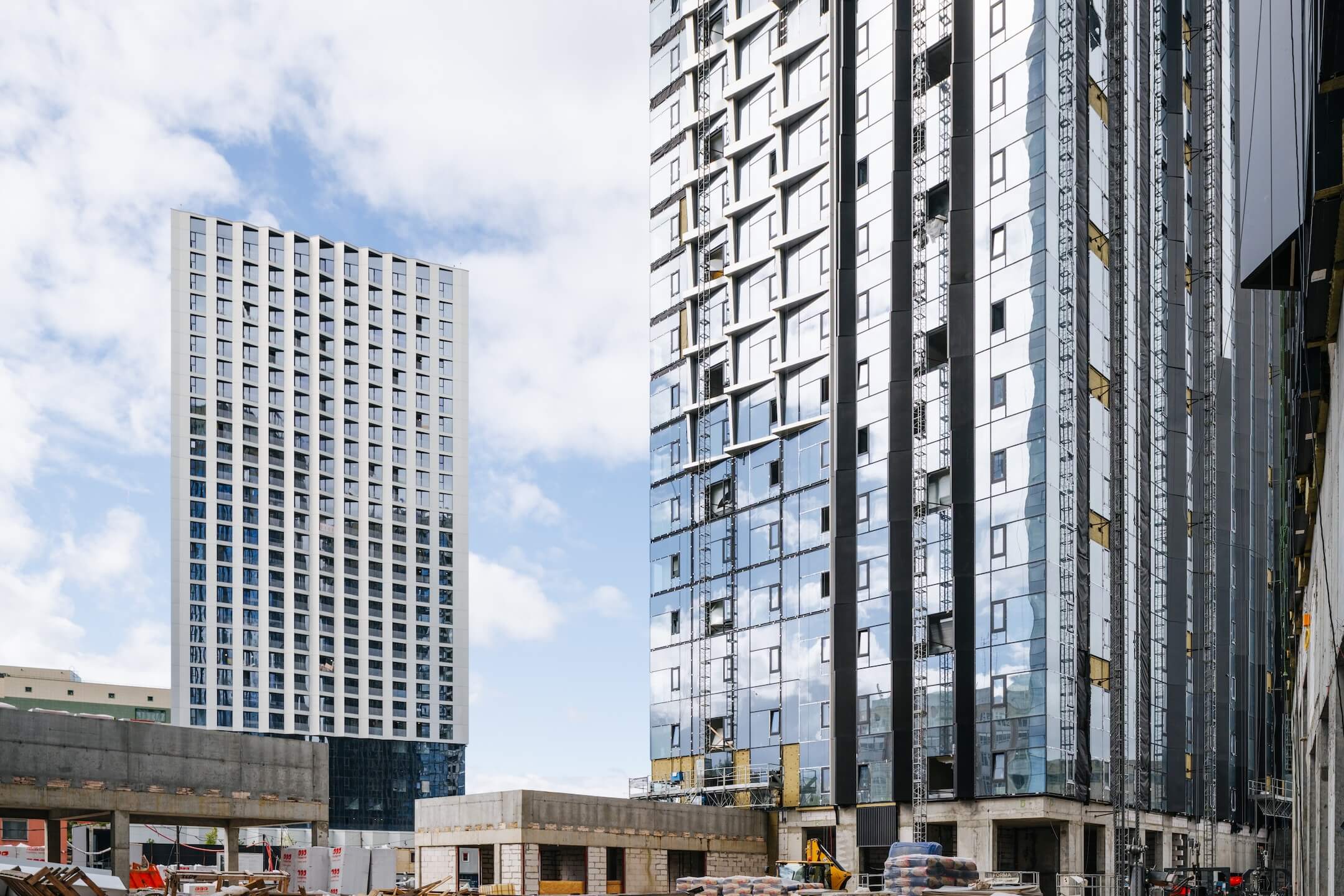

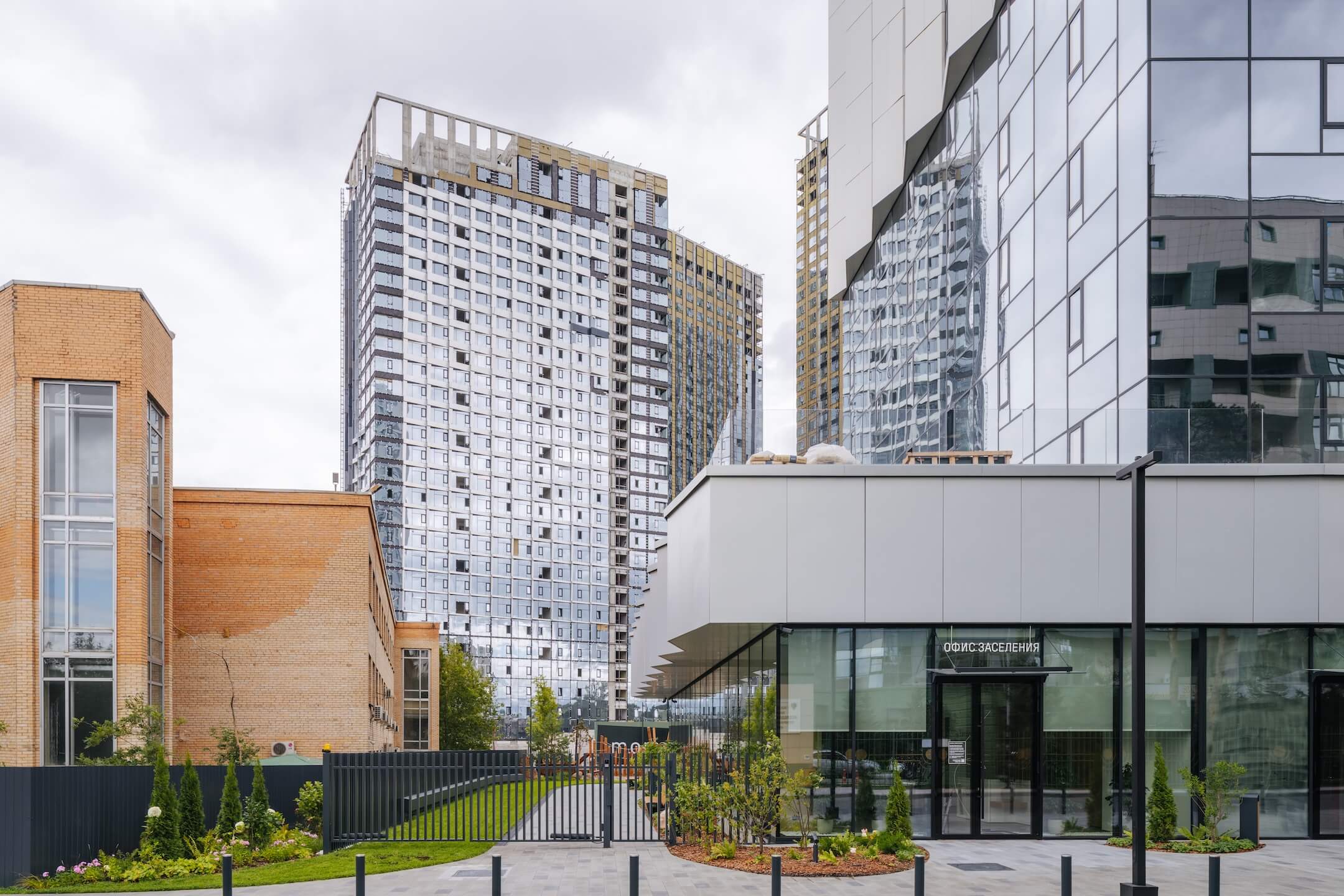

Корпус 2.1
- Ведутся работы по устройству гидроизоляции кровли — выполнено на 94%

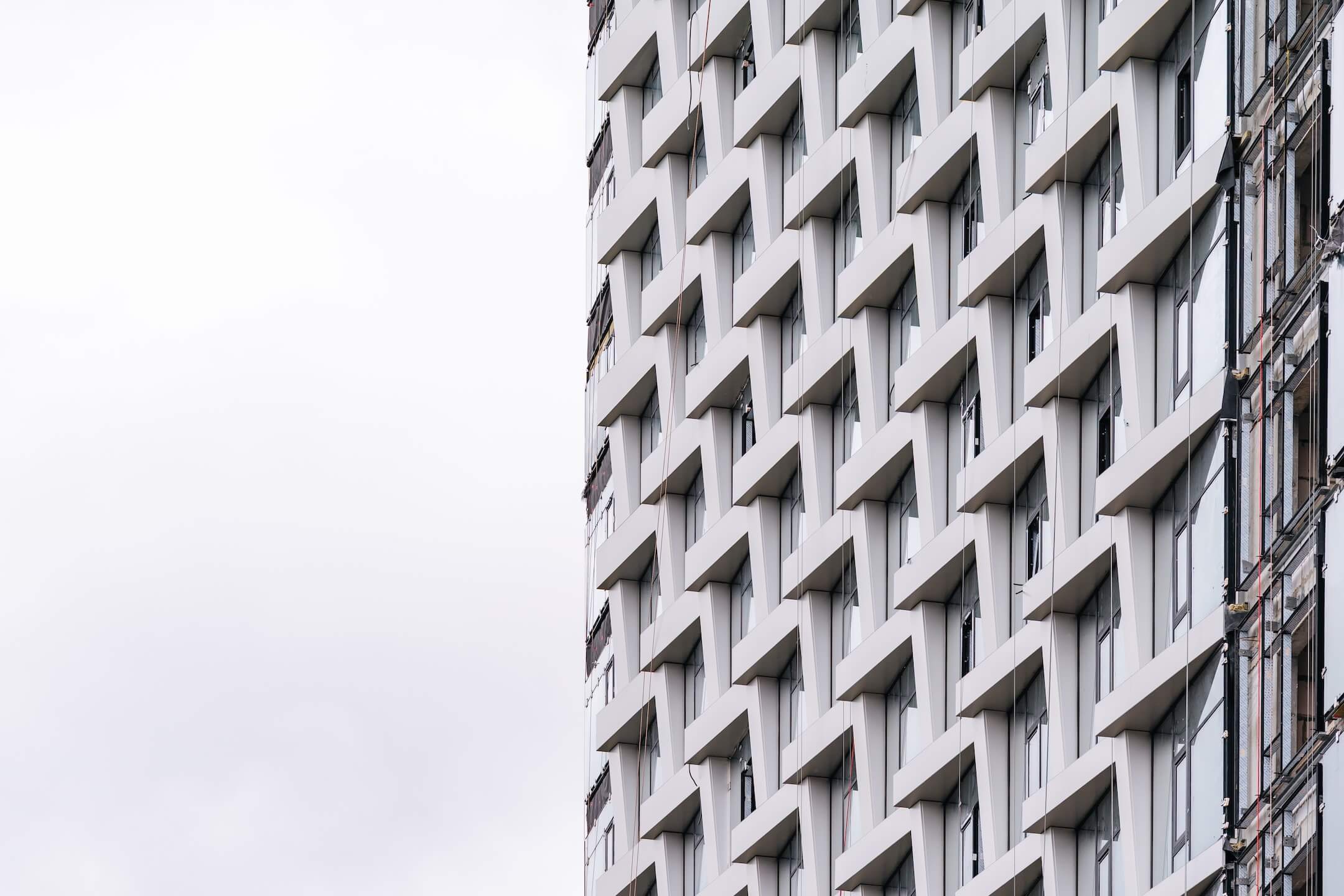

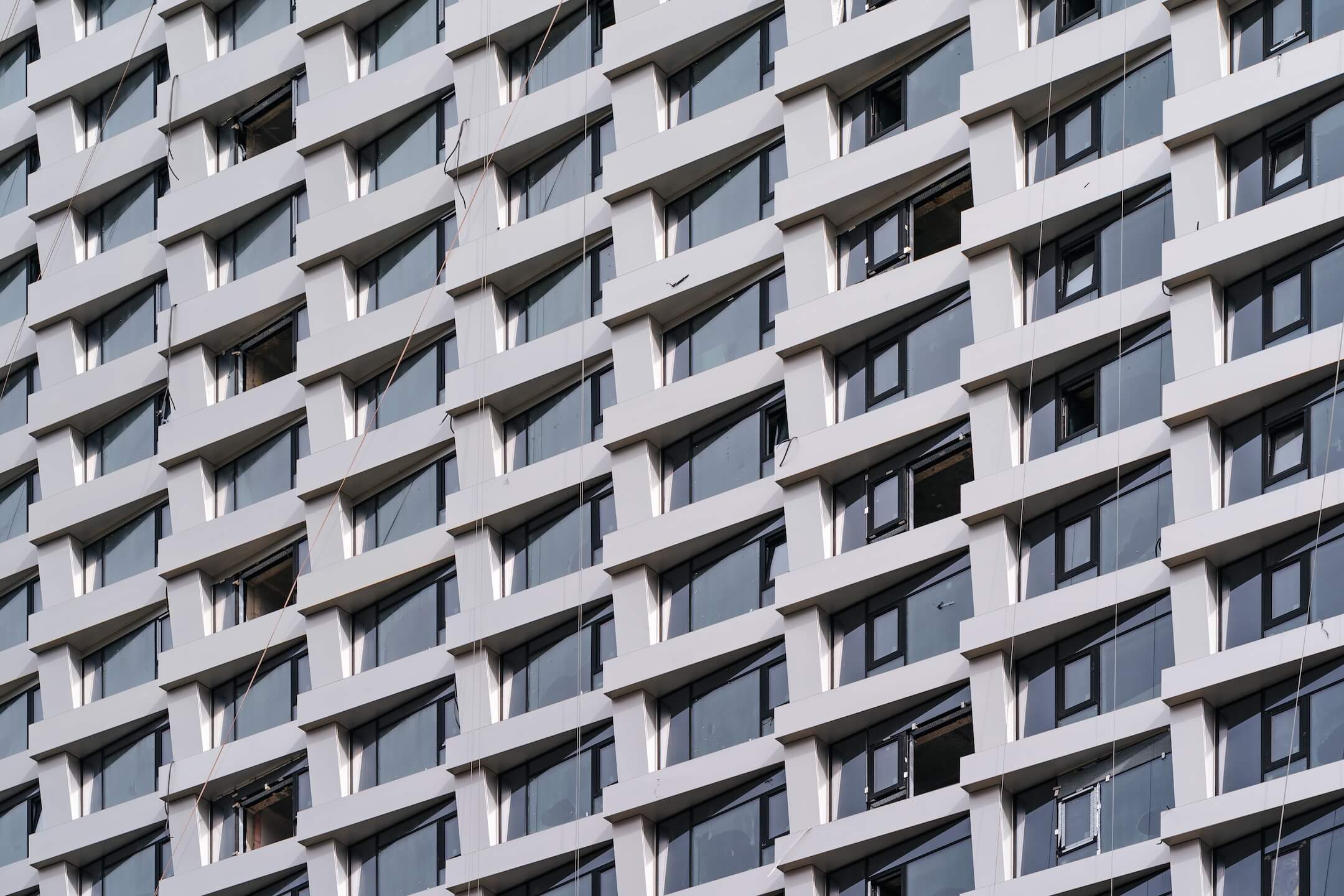

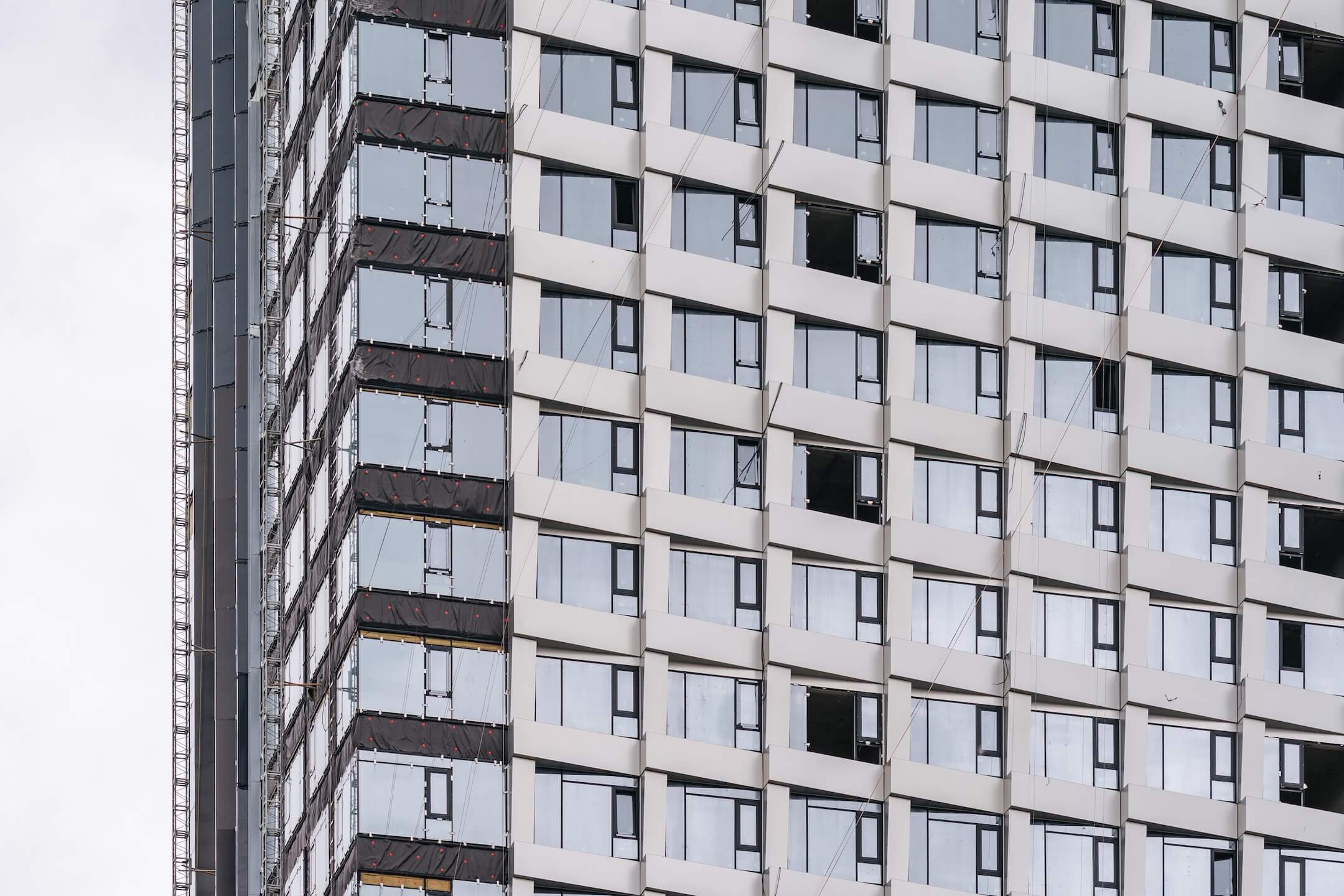

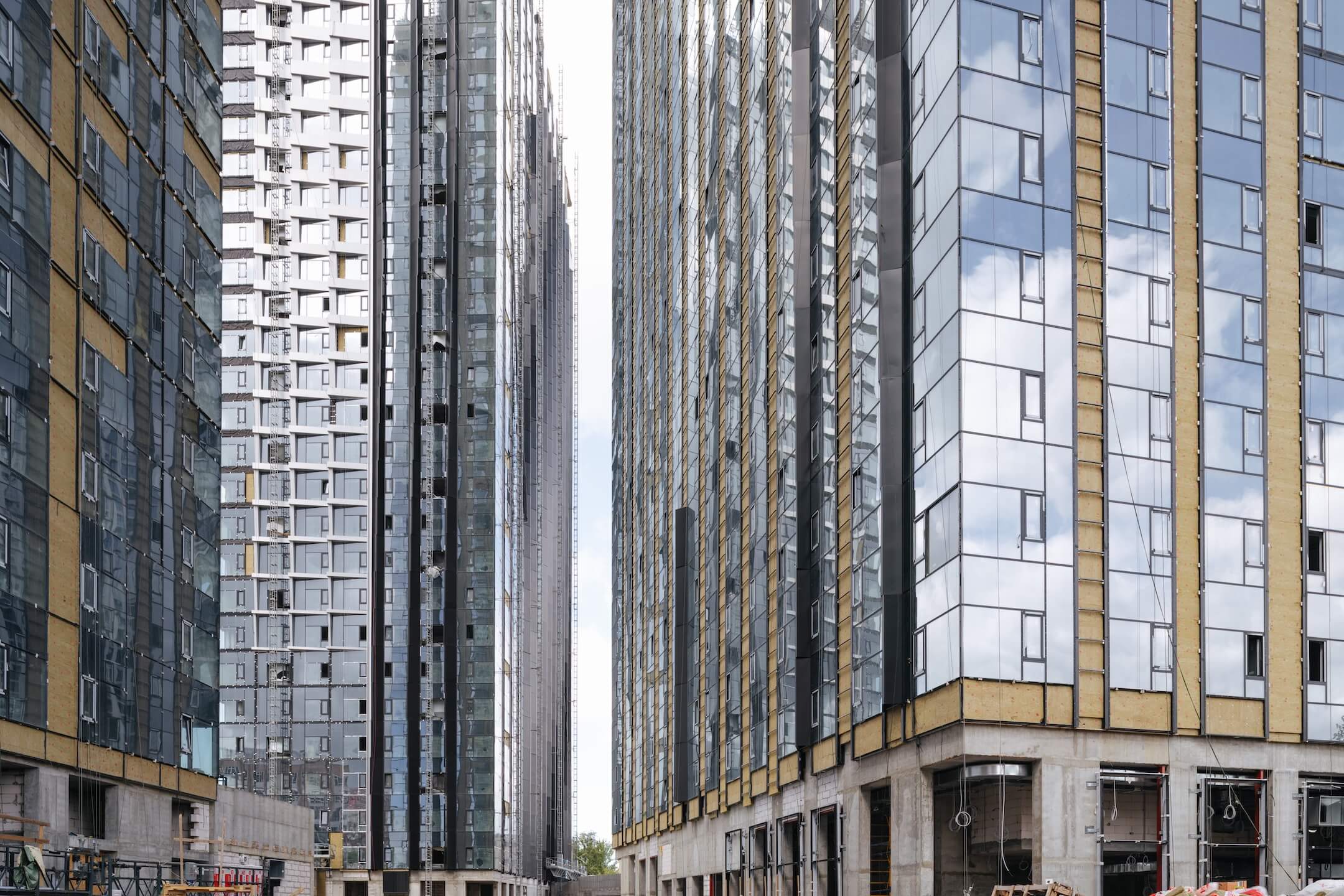

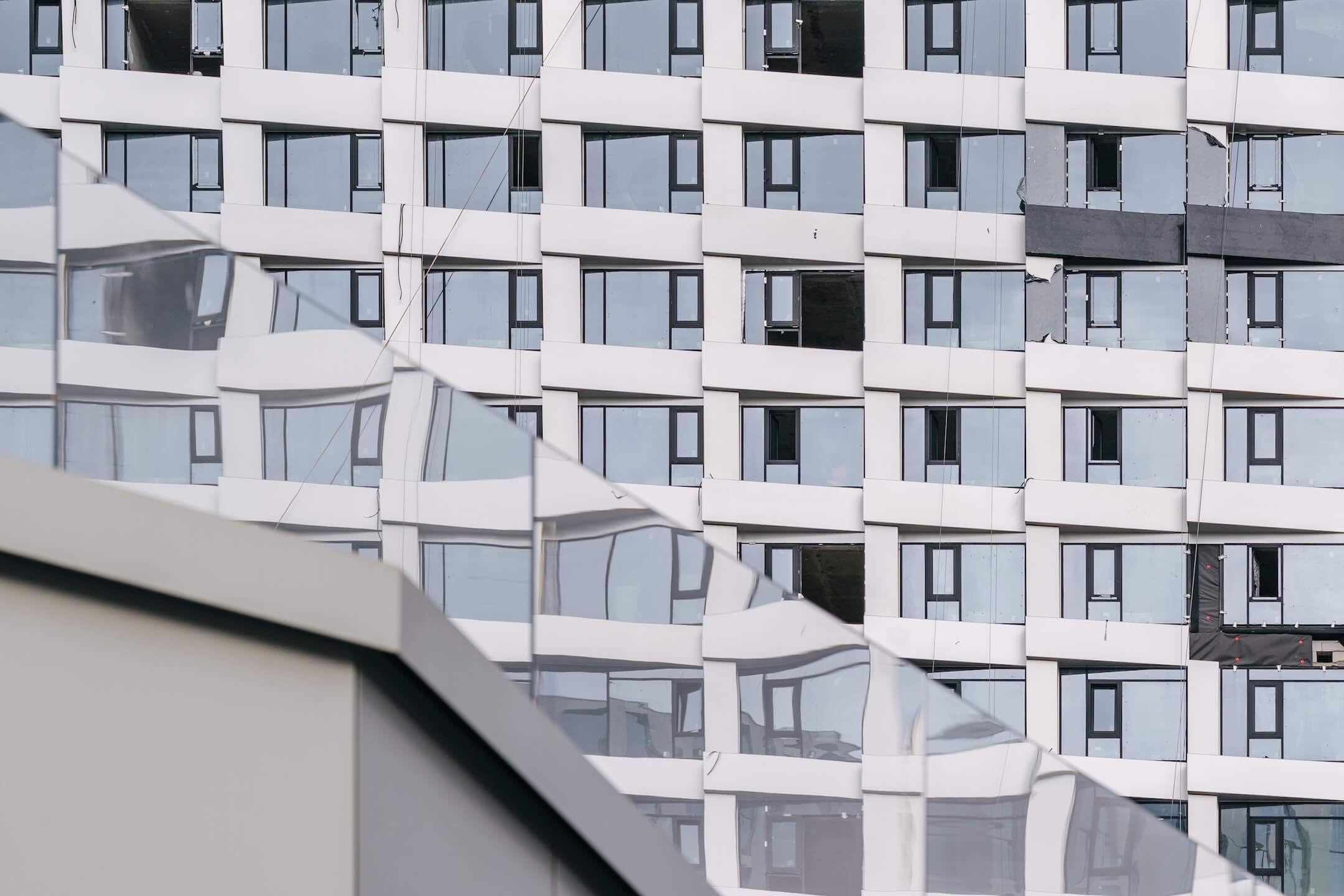

- Ведутся работы по устройству облицовки фасада — выполнено на 85%

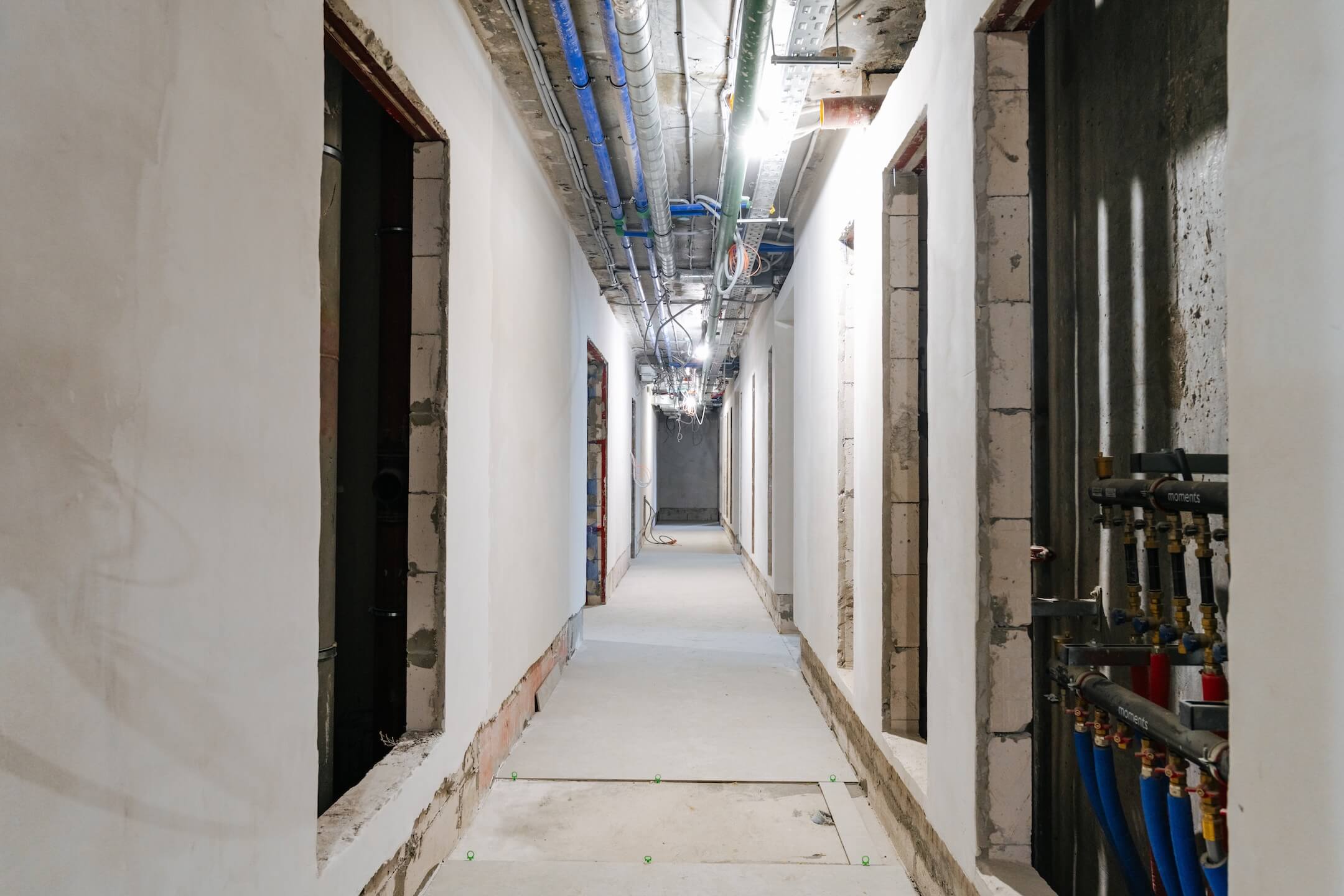

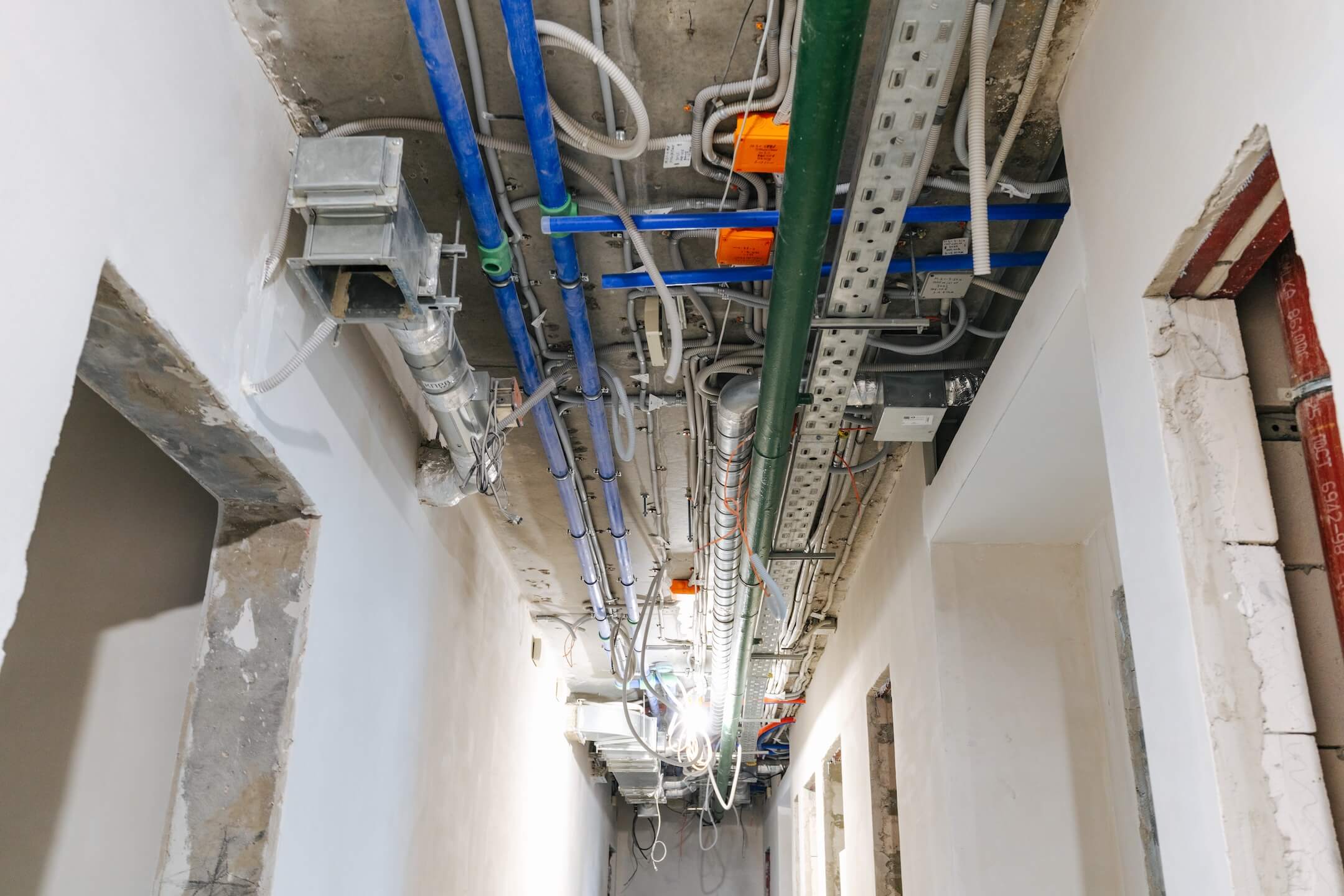

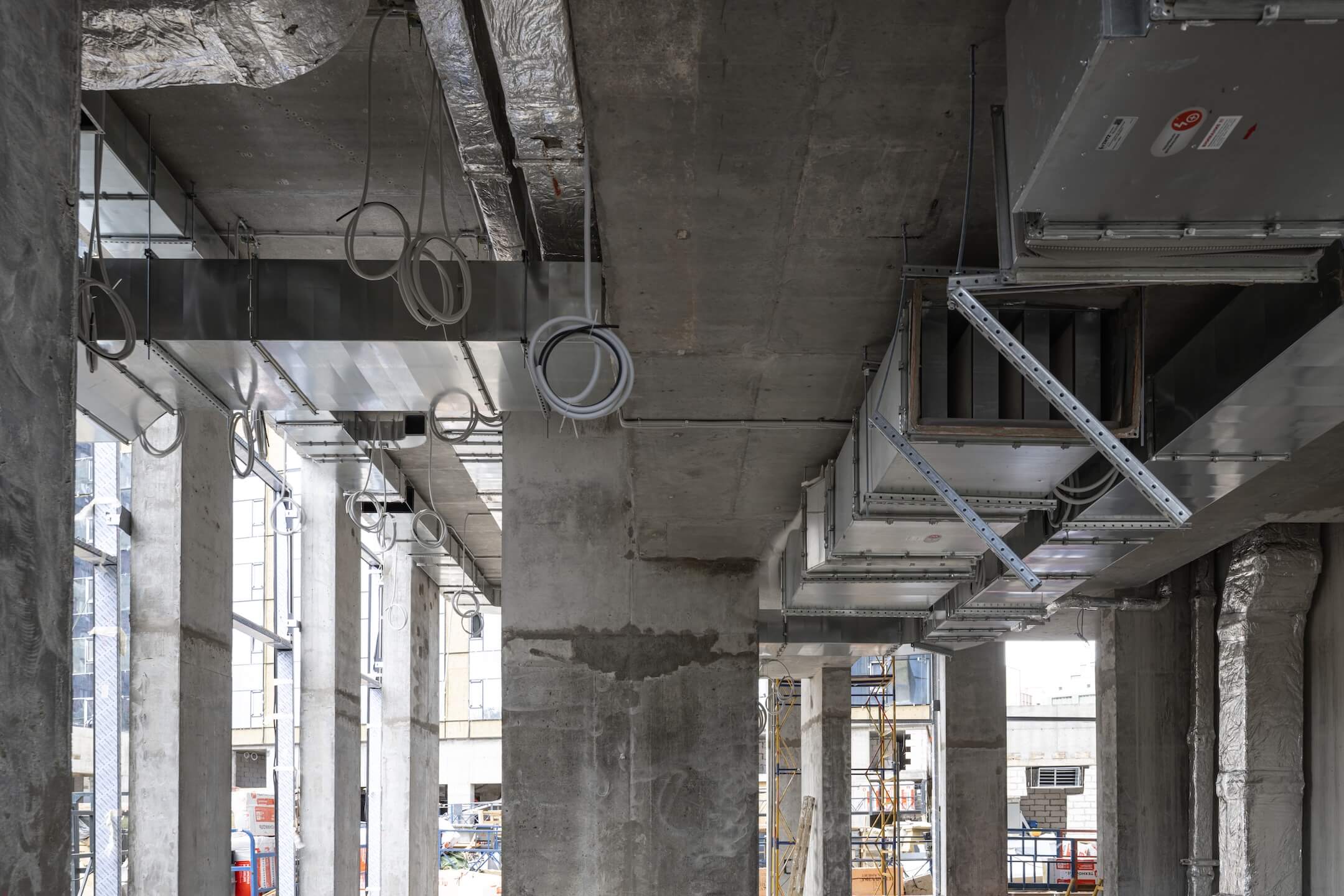

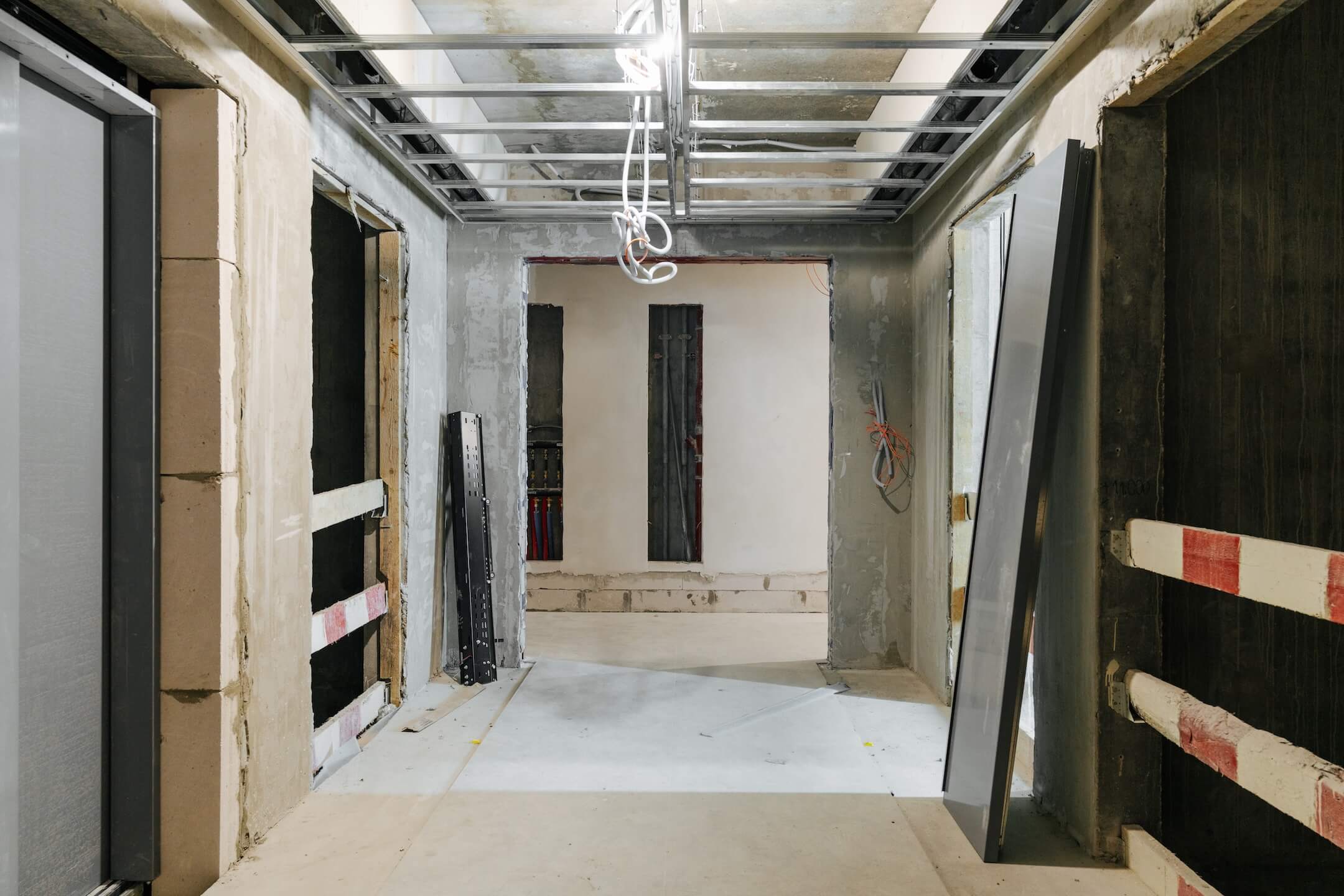

- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 76%
- Ведутся работы по устройству кладки стен 1-30 эт. — выполнено на 98%
- Ведутся работы по устройству стяжки — выполнено на 100%
- Ведутся работы по оштукатуриванию стен — выполнено на 90%
- Ведутся работы по укладке керамогранита — выполнено на 4%

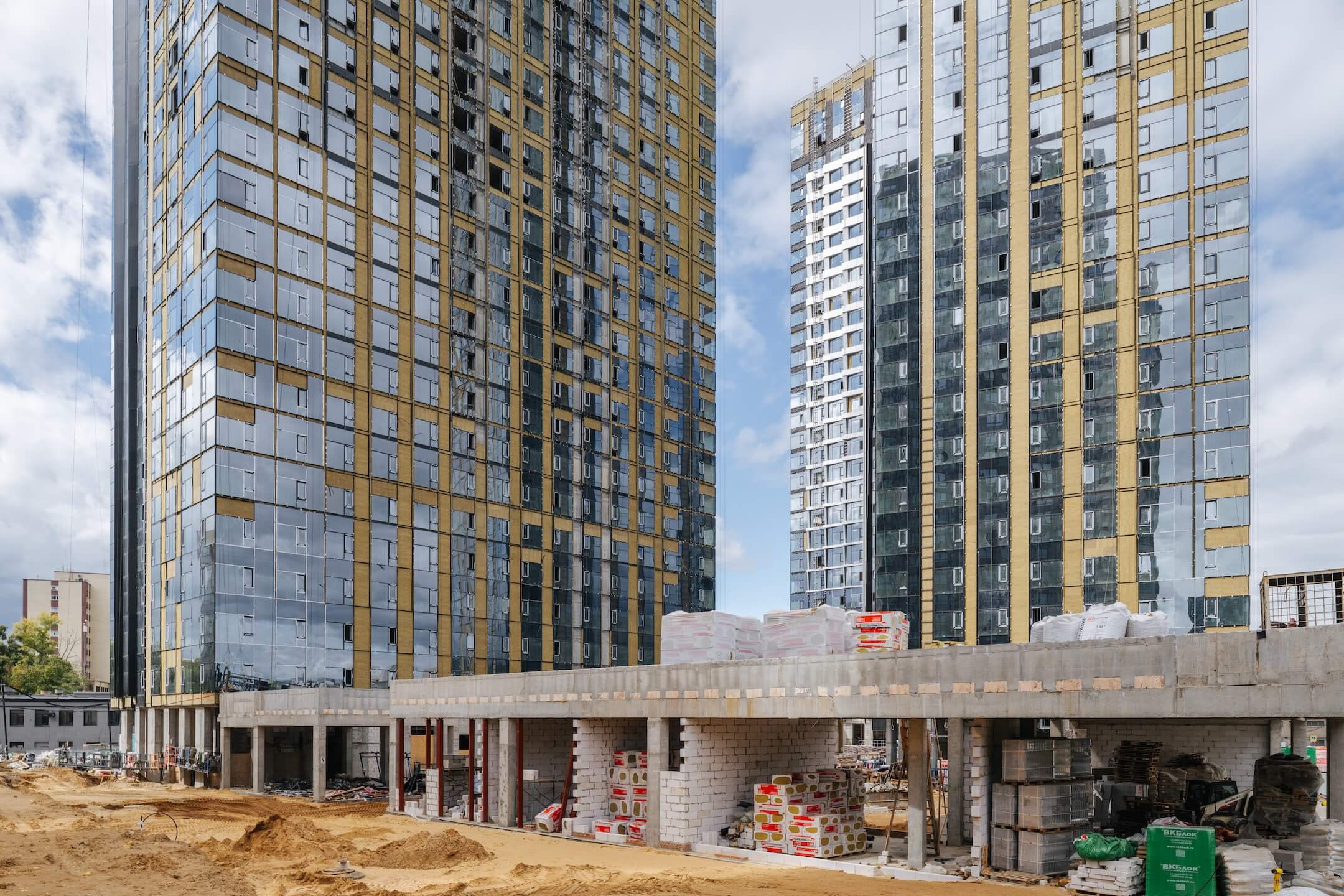

Корпус 2.2
- Ведутся работы по устройству гидроизоляции кровли — выполнено на 98%
- Ведутся работы по устройству облицовки фасада — выполнено на 76%
- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 60%
- Ведутся работы по устройству кладки стен 2-34 эт. — выполнено на 98%
- Ведутся работы по устройству стяжки — выполнено на 65%
- Ведутся работы по оштукатуриванию стен — выполнено на 75%

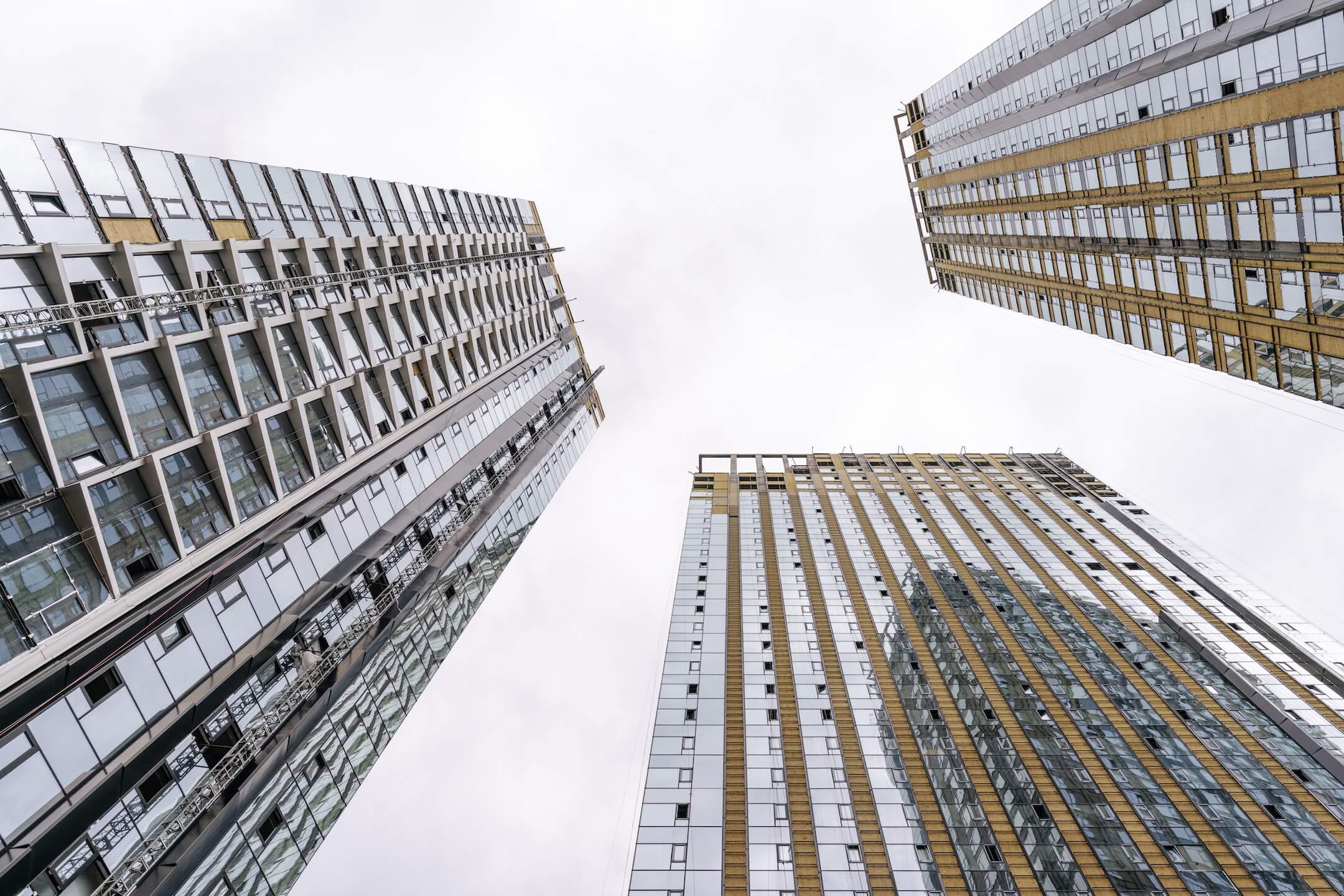

Корпус 2.3
- Ведутся работы по устройству облицовки фасада — выполнено на 75%
- Ведутся работы по прокладке внутренних инженерных систем — выполнено на 70%
- Ведутся работы по устройству кладки стен 1-40 эт. — выполнено на 98%
- Начаты работы по устройству стяжки — выполнено на 65%
- Ведутся работы по оштукатуриванию стен — выполнено на 75%
